2018年一建机电实务考前冲刺题(案例题3)
背景资料

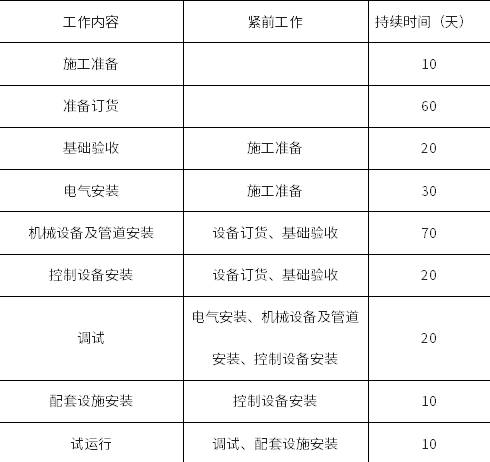

某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,逻辑关系及工作持续时间(见表1)编制了施工进度计划。
在计划实施过程中,电气安装滞后10天,调试滞后3天。
在施工过程中,发生了如下事件:
事件一:建设单位要求施工单位针对工期的延误,对进度计划进行调整。
事件二:由于工期较紧,施工总承包单位安排了焊接作业夜间施工。因噪声扰民被投诉。当地有关部门查处时,实测施工场界噪声值为75dB。
事件三:管道安装后进行了压力试验。
【问题】
1. 根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
2.进度计划调整的内容有哪些?
3. 针对事件二,写出施工总承包单位组织夜间施工的正确做法。
4.管道压力试验前应具备的条件。
参考答案:
1. (1)根据表1所示的逻辑关系可绘制出双代号网络计划图如下图所示:
通过计算可知,关键线路为①→③→⑤→⑥→⑦。计算总工期为60+90+20+10=160天。
(2)电气安装滞后不影响总工期,调试滞后影响总工期3天。
理由:电气安装具有90天的总时差,滞后延误10天不影响总工期。
调试工作为关键工作,总时差为0,工作延误3天会影响总工期3天。
2. 进度计划调整的内容有:施工内容、工程量、起止时间、持续时间、工作关系、资源供应等
3. 夜间施工的正确做法:
①提前向周边居民通报,通过告示告知层民,并取得谅解。
②噪声方面:在施工场界对噪声进行实时监测与控制,现场噪音排放不得超过标准《建筑施工场界环境噪声排放标准》GB12523-2011的规定,噪声控制在55db以下。
③尽量使用低噪声、低振动的机具,采取隔声与隔振措施。
④光污染方面,夜间焊接作业应采取遮挡措施,避免电弧光外泄。大型照明灯应控制照射角度,防止强光外泄。
4.压力试验前具备的条件:
①试验范围内的管道安装质量合格;
②试验方案已经过批准,并已进行了安全技术交底;
③管道上的膨胀节的处理。管道上的膨胀节已设置了临时约束装置;
④试验用压力表在周检期内并已经校验,其精度不得低于1.6级 ,表的满刻度值应为被测最大压力的1.5〜2倍 ,压力表不得少于两块。
⑤管道已按试验方案进行了加固。待试管道与无关系统已用盲板或其他隔离措施隔开。待试管道上的安全阀、爆破片及仪表元件等已拆下或加以隔离。
