(二)

背景资料

某承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订某引调水工程引水渠标段工合同,合同约定:(1)合同工期465天,2015年10月1日开工;(2)签约合同价为5800万元;(3)履约保证金兼具工程质量保证金功能,施工进度付款中不再预留质量保证金。(4)工程预付款为签约合同价的10%,开工前分两次支付,工程预付款的扣回与还清按下列公式计算。


合同签订后发生如下事件:

事件一:项目部按要求编制了该工程的施工进度计划如图2所示,经监理人批准后,工程如期开工。

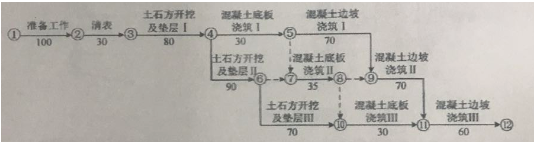

图2 施工进度计划图(单位:天)

事件二:承包人完成施工控制网测量后,按监理人指示开展了抽样复测:(1)发现因发包人提供的某基准线不准确,造成与此相关的数据均超过允许误差标准,为此监理人指示承包人对发包人提供的基准点、基准线进行复核,并重新进行了施工控制网的测量,产生费用共计3万元,增加工作时间5天;(2)由于测量人员操作不当造成施工控制网数据异常,承包人进行了测量修正,修正费用0.5万元,增加工作时间2天。针对上述两种情况承包人提出了延长工期和科偿费用的素要求。

事件三:“土石方开控及垫层Ⅲ”施工中遇到地质物探未查明的软弱地层,承包人及时通知监理人。监理人会同参建各方进行现场调查后,把该事件界定为不利物质条件,要求承包人采取合理措施继续施工。承包人按要求完成地基处理工作,导致“土石方开挖及垫层Ⅲ”工作时间延长20天,增加费用8.5万元,承包人据此提出了延长工期20天和增加费用8.5万元的要求。

事件四:截至2016年10月份,承包人累计完成合同金额4820万元,2016年11

月份监理人审核批准的合同金额为442万元。

【问题】

1.指出事件一施工进度计划图(图2)的关健线路(用节点编号表示)。“土石方开挖及垫层Ⅲ”工作的总时差。

2.事件二中,承包人应获得的索有哪些?简要说明理由

3.事件三中,监理人收到承包人提出延长工期和增加费用的要求后,蓝理人应接照什么处理程序办理?承包人的要求是否合理?简要说明理由。

4.计算2016年11月份的工程预付款扣回金额、承包人实得金额(单位:万元,保留2位小数)。

2018年真题>2018年一级建造师真题及答案

2018年成绩>2018年一级建造师成绩查询时间

合格标准>2018年一级建造师合格标准

更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

一级建造师备考资料免费领取

去领取

专注在线职业教育23年

项目管理

信息系统项目管理师

厂商认证

信息系统项目管理师

信息系统项目管理师
