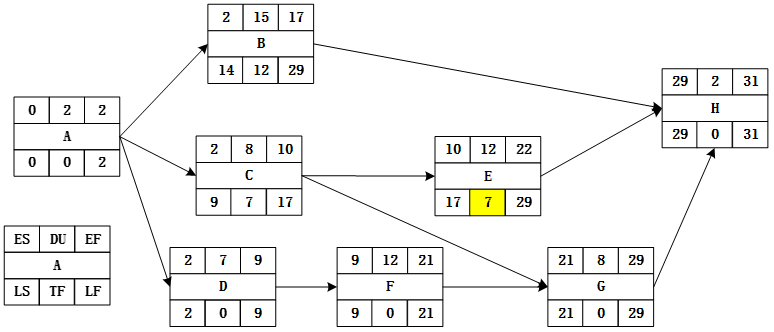

下图(单位:周)为某项目实施的单代号网络图,活动E的总浮动时间与自由浮动时间为( ),该项目的最短工期为( )。
第1题:C
第2题:A
第1题:
本题考查关键路径,活动总时差,自由时差的计算。关键路径为项目中时间最长的活动顺序,关键路径上的活动所需的时间为总工期。根据公式:总浮动时间=LS-ES或者LF-EF;自由浮动时间= 紧后活动ES的最小值-当前活动的EF。E的总浮动时间=29-22=7周,E的自由浮动时间为29-22=7周,关键路径为ADFGH,总工期为31周。
第2题:
