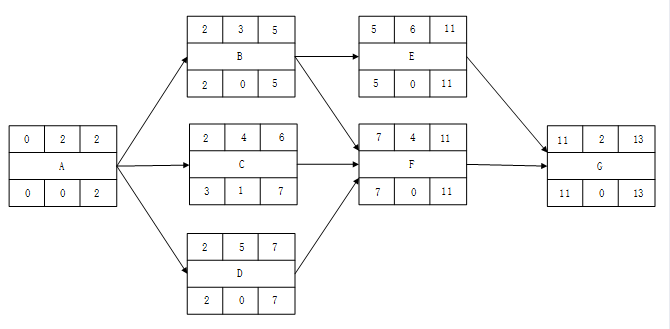

某项目的网络图如下,活动B的自由浮动时间为( )天,该项目的关键路径有( )条。
第1题:A
第2题:C
第1题:
本考题考查的知识点为关键路径法。将网络图补充完整。
首先看到网络图就要先判断出关键路径,也就是从开始到结束最长的路径,很明显该项目的工期为13天,而累加持续时间有13天的有2条,分别是ABEG和ADFG,所以第二问选择C。而要求第一问活动B的自由浮动时间,其实很简单,B为关键路径上的活动,总时差、自由时差都为0,而如果用公式来求也可以,需先找出其紧后活动E和F的ES,E的ES为5,而F的ES通过顺推法可知为7。直接套用公式FF=min{紧后活动的ES}-EF=5-5=0。
