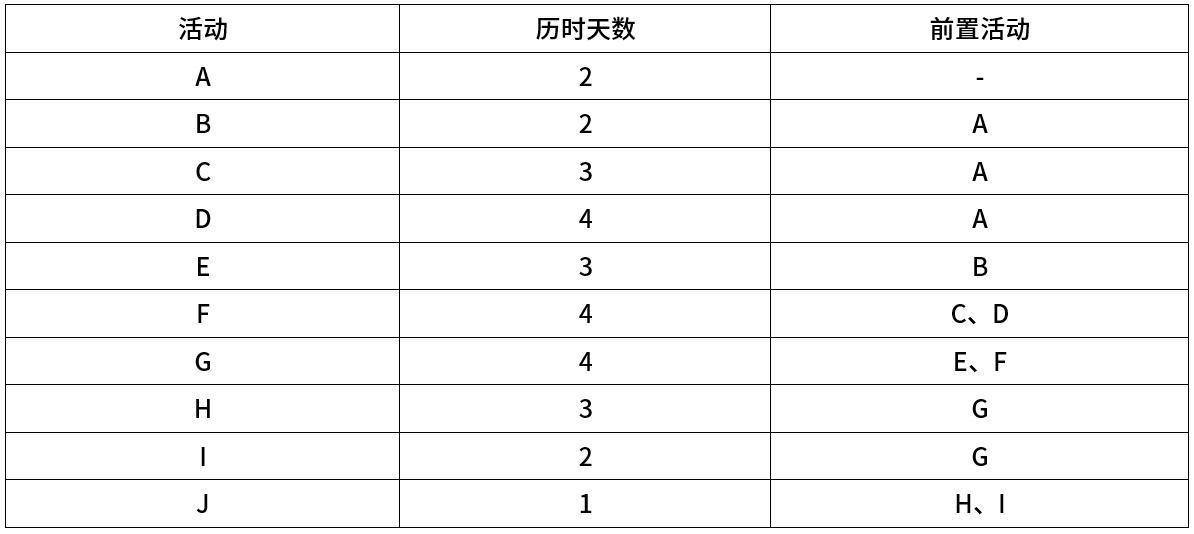

某项目包含ABCDEFGHIJ共10个活动,各活动历时与逻辑关系如下表所示,施工过程中,活动B延期2天,此时活动B的自由浮动时间与总浮动时间分别为( )天,工期是( )天。

问题1选项
A.0、1
B.1、2
C.2、2
D.1、1
问题2选项
A.17
B.18
C.19
D.20
