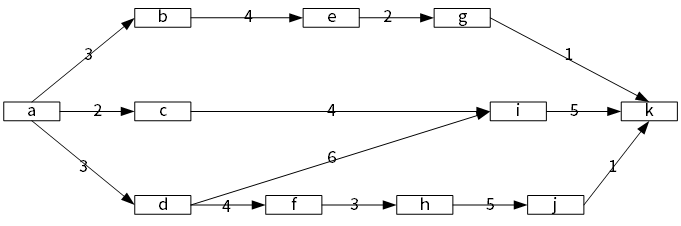

第1题:关键路径是最长的一条路径。题干的图示并不复杂,所以直接可以数出来,计算发现路径adfhjk是最长的,所以该路径是关键路径,总时长用路径的活动周期相加即可,等于16。
题干所说的实施过程,关注题干信息“活动d-i比计划延期了2周,活动a-c实际工期是6周,活动f-h比计划提前了1周”。影响了3条路径,分别是acik,adik和原来的关键路径adfhjk。按照其调整,三条路径的时长分别是:acik=15,adik=16,adfhjk=15,故项目历时总时长还是16周。
第2题:
