某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(见表1-1 中细实线)、劳动力计划(见表1-2)和材料采购计划等;施工进度计划在审批时被否定,原因是生活给水与排水系统的先后顺序违反了施工原则,分包单位调整了该顺序(见表1-1 中粗实线)

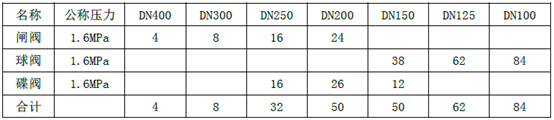

施工中,采购的第一批阀门(见表1-3)按计划到达施工现场,施工人员对阀门开箱检查,按规范要求进行了强度和严密性试验,主干管上起切断作用的DN400、DN300 阀门和其他规格的阀门抽查均无渗漏,验收合格。

在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质量问题(见图1),要求施工人员返工,返工后质量验收合格。
建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。

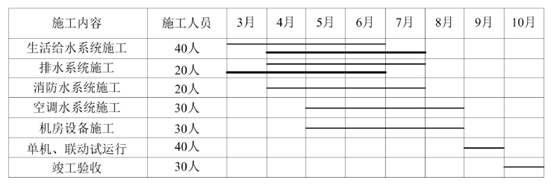

表1-1 建筑生活给水、排水、消防和空调水系统施工进度计划表

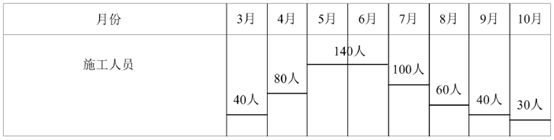

表1-2

表1-3

劳动力计划调整后,3月份和7月份的施工人员分别是多少?劳动力优化配置的依据有哪些?
