下图所示的 AOE 网表示一项包含 8 个活动的工程。活动 d 的最早开始时间和最迟开始时间分别是( )。
C

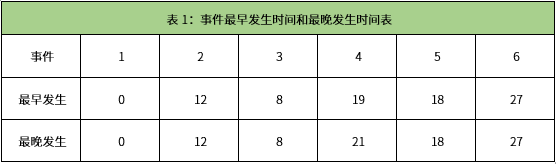

【考点】本题考查AOE网求关键路径【解析】AOE网指在一个带权有向图中,用顶点代表事件,用有向边表示活动,边上的权值表示活动的持续时间。事件的最早时间的求法:从前往后,前驱节点到当前结点所需时间,取最大值。事件的最晚时间的求法:从后往前,后继结点的最迟发生时间-边权值,取最小值。结束结点的最早发生时间和最晚发生时间相同。画出事件的最早发生时间和最晚发生时间如下表1所示:

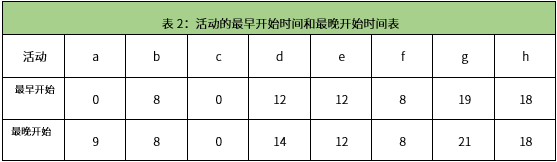

活动的最早开始时间求解方法为:等于当前边起始结点的最早发生时间。活动的最晚开始时间求解方法:等于当前边指向结点的最迟发生时间-当前边的权值。画出活动的最早开始时间和最晚开始时间如下表2所示:
从表2可知活动 d 的最早开始时间和最迟开始时间分别是12、14,故本题选C。
