【背景资料】

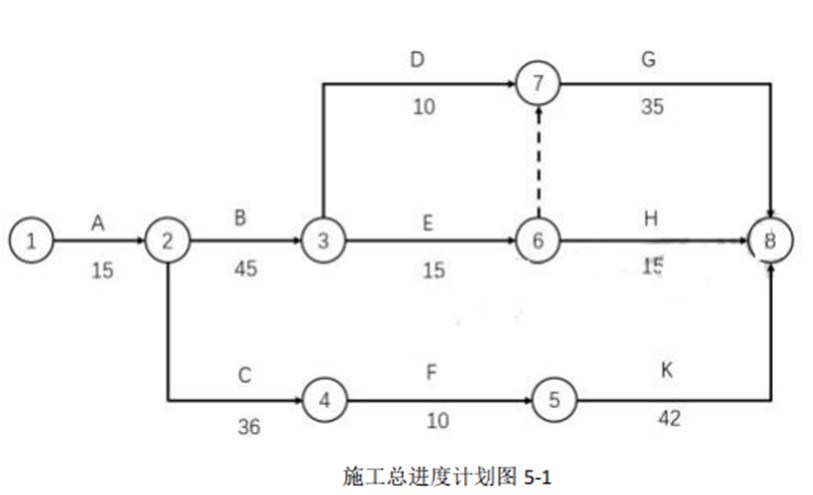

某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订施工合同,经总监理工程师审核确认的施工总进度计划如图 5-1 所示,各项工作均按最早开始时间安排且匀速施工。
合同约定:土石方 20000m³(石方有 8500m³,其余为土方)。
合同约定,土方开挖综合单价为 80 元/m³,石方 150 元/m³;
计日工:人工费为 100 元/工日,机械费 1500 元/台班;
规费费率为 8%(以分部分项工程费、措施项目费及其他项目费之和为基数),税率为 9%(以分部分项工程费、措施项目费、其他项目费及规费之和为基数)。
如因建设单位导致的窝工,发生了人员窝工和机械闲置均按计日工单价的 60%考虑。

事件1:石方完成后,施工单位提出石方实际工程量和计划工程量不符。经监理机构审核,石方变成9700m³,总的土石方工程量不变,其余为土方。因此,C 工作延长了8天,施工单位因此向项目监理机构确认工程延期。
事件2:因为建设单位采购的设备未能进场,F工作延误了3天,因此增加了窝工50个工日,机械闲置6个台班,施工单位因此修改了进度计划,并按照规定向项目监理机构提交了工期和费用的补偿要求。
事件3:G工作因为设计变更,由原来的 1400m³变成1600m³,综合单价为300元/m³,建设单位要求按照原进度计划完成,同意赶工费每天补偿 60元/m³。

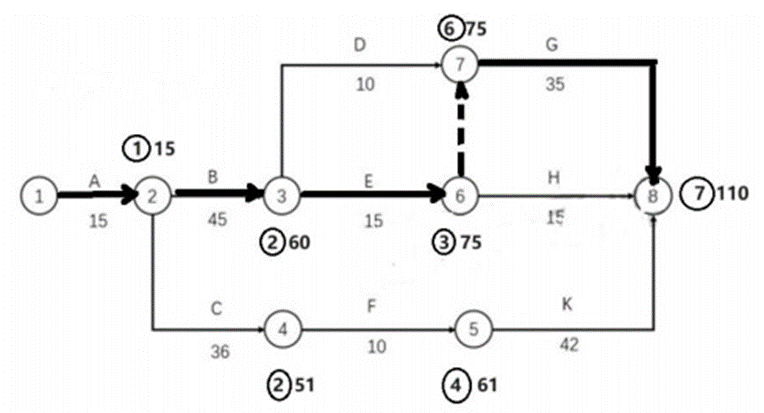

1.指出施工总进度计划的关键线路。计算C工作的自由时差和总时差。
2.针对事件1,施工单位调整了新的计划,分别计算石方和土方的工程价款为多少万元?关键线路和总工期有无变化。

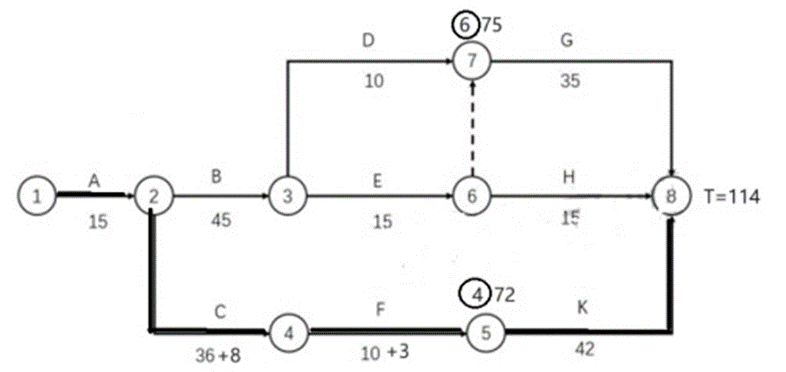

3.针对事件2,请计算工期索赔天数和费用索赔为多少万元,并说明理由。
4.事件2调整施工进度计划后,G、K工作的最开始时间和总时差,新的工期为多少。
5.G工作增加工程量后,结算价款为多少万元(不考虑赶工费)?按原计划安排,每天应完成的工程量是多少?若满足调整施工进度计划后工期要求的情况下,最少的赶上费为多少万元? (计算结果保留两位小数)
