【背景资料】
某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。

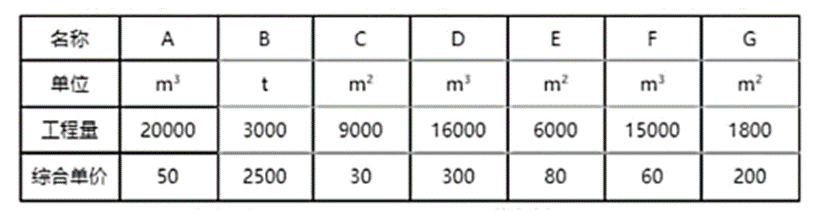

合同约定:①进度款按月结算每月支付;②实际工程量偏差超过清单工程量 15%时,超出 15%部分的综合单价按调值系数0.9调整;实际工程量减少超过 15%时,实际工程量的综合单价按调值系数1.1调整;③规费费率为8%(以分部分项工程费、措施项目费及其他项目费之和为基数),税率为9%(以分部分项工程费、措施项目费、其他项目费及规费之和为基数)。 各工程量及综合单价见下表 6-1

前 6 月均按计划完成。
事件一:项目实施过程中,监理机构发现8月末D工作实际完成的工程量19200m³。F 工作实际完成 12000m³。承包人提出了结算申请,监理机构进行了审核。

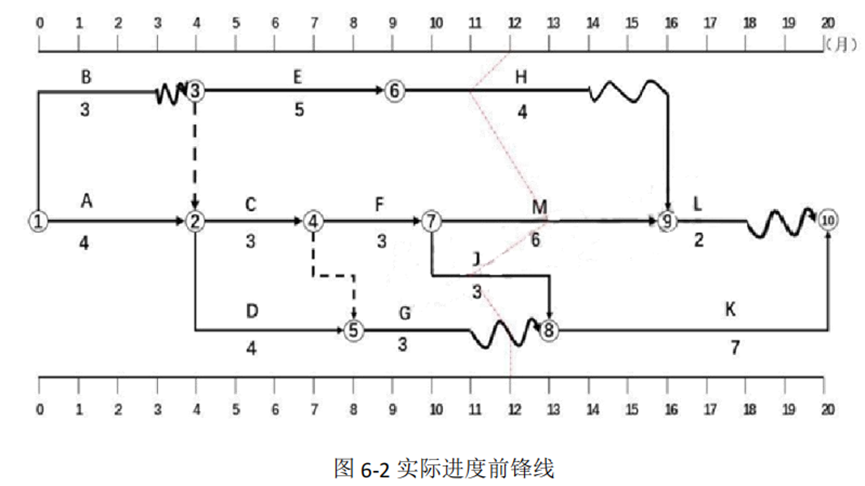

事件二:项目进行到第12个月末,监理机构对项目的实际进度进行了检查。实际进度前锋线如图 6-2 所示。


1.至6月末,该工程已完成工作有哪些?正在进行的工作已完工程量分别是多少?累计结算工程价款是多少万元?
2.计算D、F完成价款。
3.计算到8月底D工作的已完工程预算投资(BCWP),计划工程预算投资(BCWS),已完工程实际投资(ACWP),费用绩效(CPI)和进度绩效(SPI)。
4.根据前锋线,工作H、M、J的实际进度超前或拖后的时间分别是多少?对总工期是否有影响?(计算结果保留两位小数,费用和金额以万元为单位。)
