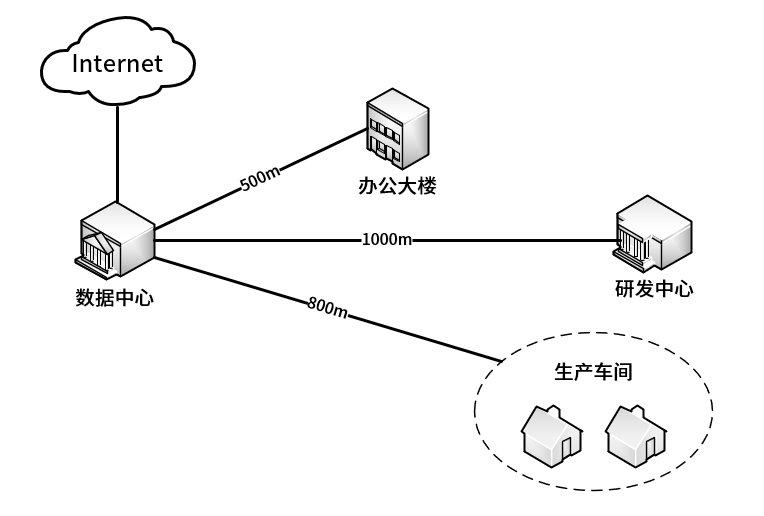

某企业计划新建生产研发中心,包括办公、研发、数据中心、生产车间等区域。网络拓扑如图1所示,采用三层网络结构,数据中心机房安装2台核心交换机和路由器,办公大楼、研发中心,生产车间分别安装2台汇聚交换机,每个建筑的楼层分别安装2台接入交换机,按照业务类型划分不同VLAN,将网络划分为不同子网。网络系统要求骨干万兆、配置简单、路由收敛快、管理便捷。


【问题1】(4分)
该企业计划按照六阶段周期完成园区网络系统建设,则建设过程应包括,需求分析:(1)、(2)、(3)、(4)和监测及性能优化阶段。
【问题2】(6分)
在网络建设中,需求分析非常重要,有助于设计者更好的理解网络系统的功能和性能要求,请简要说明在本项目需求分析阶段,网络带宽和无线网络接入分别应收集和分析哪些内容。(每个部分至少回答3点)
【问题 3】(5分)
按照结构化布线系统相关要求,楼层弱电间到办公室之间的综合布线系统称为(5)子系统,线缆长度应不超过(6)米。办公大楼、研发中心、数据中心、生产车间之间的综合布线系统为(7)子系统,应采用(8)传输介质,可采用(9)以太网标准。
(6)的备选答案
A.45 B.90 C.200 D.500
(9)的备选答案
A.1000Base-SX
B.1000Base-LX
C.10GBase-S
D.10GBase-L
【问题 4】(5分)
在对本项目网络系统设计时,技术人员提供OSPF和 BGP两种动态路由协议方案,结合本项目实际需求,你认为哪种方案较为合理,请说明理由。
