Ⅲ.电气和自动化控制工程
工程背景资料如下:
(1)图6.Ⅲ所示为某办公楼一层插座平面图,该建筑物为砖、混凝土结构。

说明:
①照明配电箱AL1电源由本层总配电箱引入。
②管路为钢管DNI15或DN20沿地坪暗配,配管敷设标高为-0.05m,管内字绝缘导线BV-500 2.5mm²或BV-500 4mm²
③室内外高差0. 8m。
④配管水平长度见括号内数字,单位为m。
(2)该工程的相关定额、主材单价及损耗率见表6.Ⅲ.1。
(3)该工程的人工费单价(综合普工、一般技工和高级技工)为100元/工日,管理费和利润分别按人工费的30%和10%计算。
(4)相关分部分项工程量清单项目编码及项目名称见表6.Ⅲ.2。

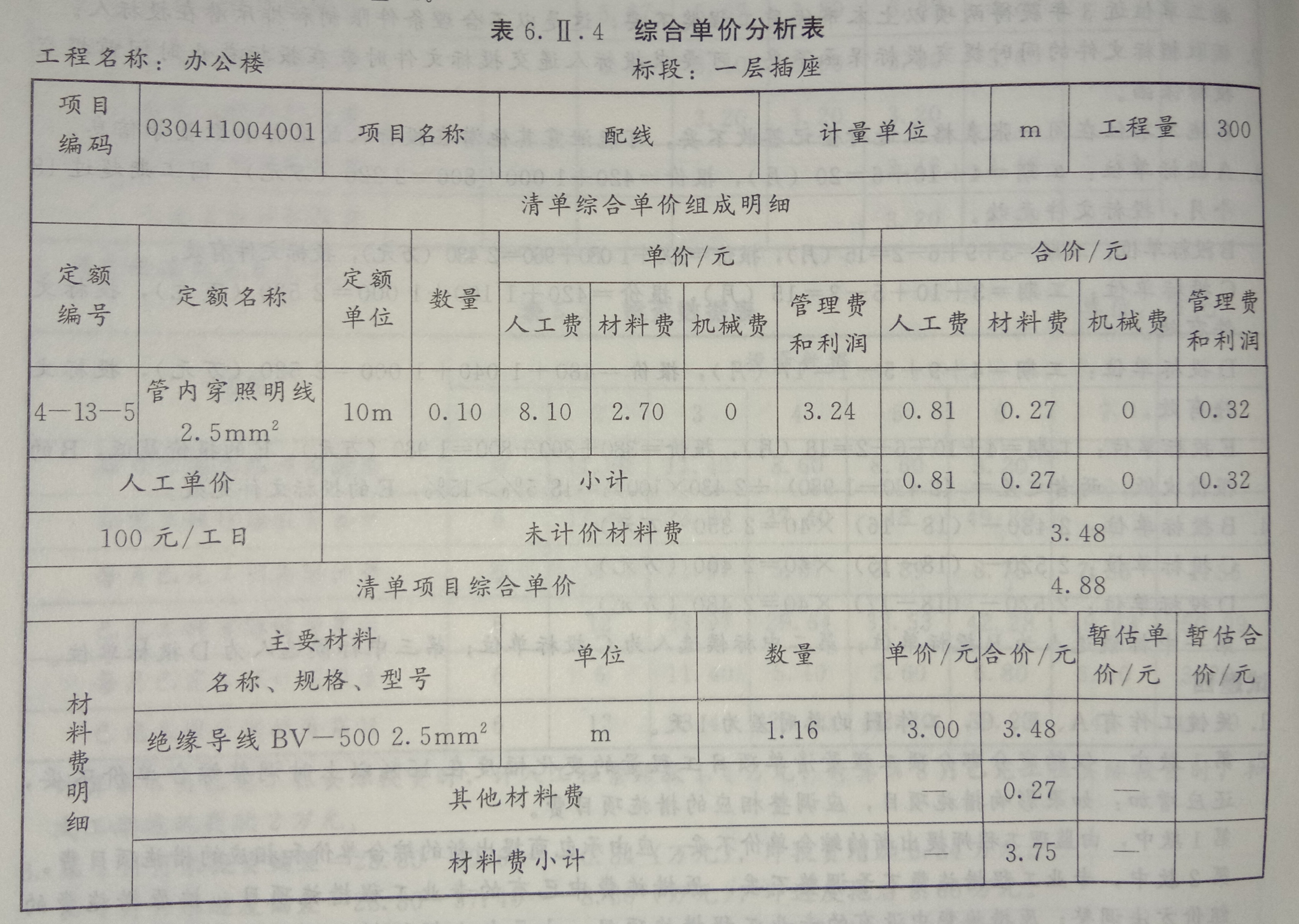

设定该工程“管内穿线BV—500 2.5mm²”的清单工程量为300m,其余条件均不变,根据背景资料(2)中的相关数据,编制完成表6.Ⅲ.4“综合单价分析表”。
(计算结果保留两位小数)
