      案例一:

      【案例背景】

      某施工单位以EPC总承包模式中标一大型火电工程项目,总承包范围包括工程勘察设计、设备材料采购、土建安装工程施工,直至验收交付生产。

      按合同规定,该施工单位投保建筑安装工程一切险和第三者责任险,保险费由该施工单位承担。为了控制风险,施工单位组织了风险识别、风险评估,对主要风险采取风险规避等风险防范对策。根据风险控制要求,由于工期紧,正值雨季,采购设备数量多,价值高,施工单位对采购本合同工程的设备材料,根据海运、陆运、水运和空运等运输方式,投保运输一切险。在签订采购合同时明确由供应商负责购买并承担保费,按设备材料价格投保,保险区段为供应商仓库到现场交货为止。

      施工单位成立了采购小组,组织编写了设备采购文件,开展设备招标,组织希赛网按照投标法的规定,进行设备采购评审,选择设备供应商,并签订供货合同。

      220kV变压器安装完成后,电气试验人员按照交接试验标准规定,进行了变压器绝缘电阻测试、变压器极性和接线组别测试、变压器绕组连同套管直流电阻测量、直流耐压和泄漏电流测试等电气试验,监理检查认为变压器电气试验项目不够,应补充试验。

      发电机定子到场后,施工单位按照施工作业文件要求,采用液压提升装置将定子吊装就位,发电机转子到场后,根据施工作业文件及厂家技术文件要求,进行了发电机转子穿装前的气密性试验,重点检查了转子密封情况,试验合格后,采用滑道式方法将转子穿装就位。

      【问题】

      1、风险防范对策除了风险规避外还有哪些?该施工单位将运输一切险交由供货商负责属于何种风险防范对策?

      2、设备采购文件的内容由哪些组成?设备采购评审包括哪几部分?

      3、按电气设备交接试验标准的规定,220kV变压器的电气试验项目还有哪些?

      4、发电机转子穿装前气密性试验重点检查内容有哪些?发电机转子穿装常用方法还有哪些?

      【参考答案】

      1、①风险自留,风险转移、风险降低

      ②风险转移

      2、①设备采购技术文件、设备采购商务文件

      ②技术评审、商务评审、综合评审

      3、①变压器变比测量

      ②绕组连同套管一起的绝缘电阻测量

      ③绝缘油的击穿电压试验

      ④交流耐压试验

      4、①重点检查集电环下导电螺钉、中心孔堵板的密封状况;消除泄露后再经漏气量试验,试验压力和允许漏气量应符合制造厂规定

      ②接轴的方法、用后轴承座作平衡重量的方法、用两台跑车的方法。


      案例二:

      【案例背景】

      某厂的机电安装工程由A安装公司承包施工,土建工程由B建筑公司承包施工。A安装公司、B建筑公司均按照《建设工程施工合同(承包文本)》与建设单位签订了施工合同。合同约定:A安装公司负责工程设备和材料的采购,合同工期为215天(3月1日到9月30日),工程提前1d奖励2万元,延误1d罚款2万元。合同签订后,A安装公司项目部编制了施工方案、施工进度计划和采购计划等,并经建设单位批准。

      合同实施过程中发生如下事件:

      1.A安装公司项目部进场后,因B建筑公司的原因,土建工程延期10天交付给安装公司项目部,使得A安装公司项目部的开工事件延后了10d。

      2.因供货厂家原因,订货的不锈钢阀门延期15天送达到施工现场。A安装公司项目部对阀门进行了外观检查、阀体完好,开启灵活,准备用于工程管道安装,被监理工程师叫停,要求对不锈钢阀门进行试验。项目部对不锈钢阀门进行了试验,试验全部合格。

      3.监理工程师发现:A安装公司项目部已经开始压力管道的安装,但未向本市特种设备安全监督管理部门书面告知。监理工程师发布停工整改指令。项目部进行了整改,并向本市特种设备安全监督部门书面告知。

      因以上时间造成工期延误,A安装公司项目部及时向建设单位提出工期索赔,要求增加工期25d。项目部采取了技术措施,施工人员加班加点赶工期,使得机电安装工程在10月4且完成。

      该机电安装工程完工后,建设单位在10月4日未经工程验收就擅自投入使用,在使用3d发现不轿钢管道焊缝渗漏严重。建设单位要求项目部进行返工抢修,项目部抢修后,经再次试运转检验合格,在10月11日后重新投用。

      【问题】

      1、送达施工现场的不锈钢阀门应进行哪些试验?给出不锈钢阀门试验介质的要求?

      2、施工单位在压力试验前为履行“书面告知”手续,可受到哪些行政处罚?

      3、A安装公司项目部应得到工期提前奖励还是工期延误罚款?金额是多少万元?说明理由。

      4、该工程的保修期从何日起算?写出工程保修的工作程序?

      【参考答案】

      1、①壳体压力试验、密封试验、光谱分析

      ②以洁净水为介质,水中的氯离子含量不得超过25ppm

      1、责令限期改正;逾期未改正的,处一万元以上十万元以下罚款

      3、①A安装公司项目部应得到工期提前奖励

      ②奖励金额是12万元

      ③理由:事件1中A安装公司项目部进场后,因B建筑公司的原因,土建工程延期10天;事件2中因供货厂家原因,订货的不锈钢阀门延期15天,所以可以索赔的总工期是10天,也就是按照原计划是10月10日完工,10月4日完成提前了6天,项目部应得到的奖励金额=6*2=12万元

      4、①建设工程的保修期应从竣工验收合格之日起开始计算;在建设工程未经竣工验收的情况下,发包人擅自使用的,以建设工程转移占有之日为竣工日期;所以保修期从10月4日起算

      5、工程保修的工作程序;

      ①在工程竣工验收的同时,由施工单位向建设单位发送机电安装工程保修证书

      ②检查修理

      ③验收


      案例三:

      【案例背景】

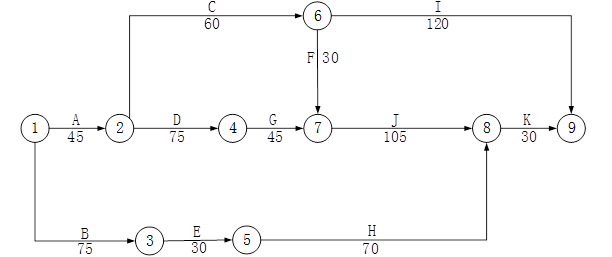

      某机电工程公司通过招标承包了一台660MW火电机组安装工程,工程开工前,施工单位向监理工程师提交了工程安装主要施工进度计划(如下图所示,单位:d),满足合同工期的要求并获业主批准。


      在施工进度计划中,因为工作E和G需吊装载荷基本相同,所以租赁了同一台塔吊安装,并计划定在第76d进场。

      在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工作B中断20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期完工。

      对此施工单位提出了调整方案,即将工作E调整为工作G完成后开工。在塔吊施工前,由施工单位组织编制了吊装专项施工方案,并经审核签字后组织了实施。

      该工程安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中,轴系联结时的复找存在一定的误差,导致设备运行噪音过大,经再次复找后满足了要求。

      【问题】

      1、在原计划中如果先工作E后工作G组织吊装,塔吊应安排在第几天投入使用可使其不闲置?说明理由。

      2、工作B停工20d后,施工单位提出的计划调整方案是否可行?说明理由?

      3、塔吊专项施工方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些基本参数?

      4、汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?P130

      【参考答案】

      1、①按照原计划,塔吊应安排在第91天进场投入使用(或者第90天下班)前进场投入使用。

      ②因为G工作第121天(45+75+1)开始,E工作在第120天完工即可,而E工作的持续时间为30天,只要能保证E和G连续施工,就能使塔吊不闲置,所以第91天(121-30)安排塔吊入场可使其不闲置。

      2、①调整方案可行

      ②因为:E和G共用一台塔吊,B工作延误20天后,先进行G工作,G工作第165天(45+75+45)完工;而G工作的总时差为95天,工期延误天数=165-75=90天小于总是差95天,所以不会影响总工期,方案可行。

      3、①机电工程公司单位技术负责人、总监理工程师

      ②额定起重量、最大幅度、最大起升高度

      4、轴系初找;凝汽器灌水至运行重量后的复找;气缸扣盖前的复找;基础二次灌浆前的复找,基础二次灌浆后的复找。
