案例一
背景资料

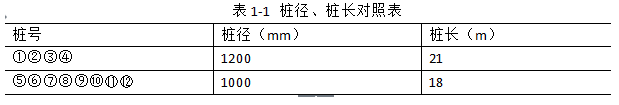

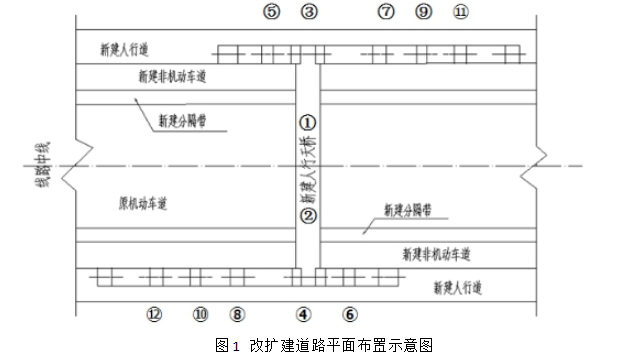

某施工单位承建城镇道路改扩建工程,全长2km,工程项目主要包括:(1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层:(2)原机动车道两侧加宽、新建非机动车道和人行道;(3)新建人行天桥一座,人行天桥桩基共设计12根,为人工挖孔灌注桩,改扩建道路平面布置如图1所示,灌注桩的桩径,桩长见表1—1
施工过程中发生如下事件:
事件一:项目部将原已获批的施工组织设计中的施工部署:
非机动车道(双侧)→人行道(双侧)→挖孔桩→原机动车道加铺,
改为:挖孔桩→非机动车道(双侧)→人行道(双侧)→原机动车道加铺。
事件二:项目部编制了人工挖孔桩专项施工方案,经施工单位总工程师审批后上报总监理工程师申请开工,被总监理工程师退回。
事件三:专项施工方案中,钢筋混凝土护壁技术要求有:井圈中心线与设计轴线的偏差不得大于20mm,上下节护壁搭接长度不小于50mm,模板拆除应在混凝土强度大于2.5 MPa后进行。
事件四:旧水泥混凝土路面加铺前,项目部进行了外观调查,并采用探地雷达对道板下状况进行扫描探测,将旧水泥混凝土道板的现状分为三种状态;A为基本完好;B为道板面上存在接缝和裂缝;C为局部道板底脱空,道板局部断裂或碎裂;
事件五:项目部按两个施工队同时进行人工挖孔桩施工,计划显示挖孔桩施工需57天完工,施工进度计划见表1-2,为加快工程进度,项目经理决定将9、10、11、12号桩安排第三个施工队进场施工,三队同时作业。
问题:
1、事件一中,项目部改变施工部署需要履行哪些手续?
2、写出事件二中专项施工方案被退回的原因。
3、补充事件三中钢筋混凝土护壁支护的技术要求。
4、事件四中,在加铺沥青混凝土前,对C状态的道板应采取哪些处理措施?
5、事件五中,画出按三个施工队同时作业的横道图,并计算人工挖孔桩施工需要的作业天数。
参考答案:
1、项目部改变获批施工组织中的施工部署,需要履行施工组织设计变更程序;
2、(1)原因之一:仅编制专项方案不行,还需组织希赛网论证;从表2可以看出,此工程人工挖孔桩的开挖深度超过16m,故需要编制专项方案,并请希赛网论证;
(2)原因之二:专项方案的审批程序不对。应该经过施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后组织实施
3、修筑井圈护壁应遵守下列规定:
(1)护壁的厚度、拉结钢筋、配筋、混凝土强度均应符合设计要求;
(2)每节护壁必须振捣密实,应在当日连续施工完毕;
(9)应根据土层渗水情况使用速凝剂;
4、首先进行路面评定,路面局部断裂或碎裂部位,将破坏部位凿除,换填基底并压实后,重新浇筑混凝土;对于板底用雷达探脱空区域,然后采用地面钻孔注浆的方法进行基地处理。

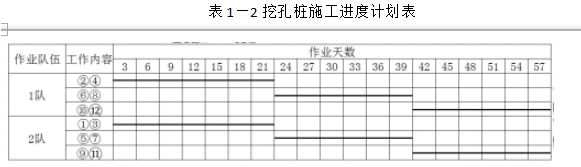

5、横道图如下所示。根据横道图可知,人工挖孔桩施工的作业天数为:21+18=39天。
案例二
背景资料
某公司承建一座城市桥梁工程。该桥上部结构为16×20m预应力混凝土空心板,每跨布置空心板30片。
进场后,项目部编制了实施性总体施工组织设计,内容包括:
(1)根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座,横向连续设置8条预制台座,每条台座1次可预制空心板4片,预制台座构造如图2-1所示。
(2)将空心板的预制工作分解成①清理模板、台座,②涂刷隔离剂,③钢筋、钢绞线安装,④切除多余钢绞线,⑤隔离套管封堵,⑨整体放张,⑦整体张拉,⑧拆除模板,⑨安装模板,⑩浇筑混凝土,①养护,①吊运存放等12道施工工序,并确定了施工工艺流程如图2-2所示。(注:①~?为各道施工工序代号)
(3)计划每条预制台座的生产(周转)效率平均为10天,即考虑各条台座在正常流水作业节拍的情况下,每10天每条预制台座均可生产4片空心板。
(4)依据总体进度计划空心板预制80天后,开始进行吊装作业,吊装进度为平均每天吊装8片空心板。
问题:

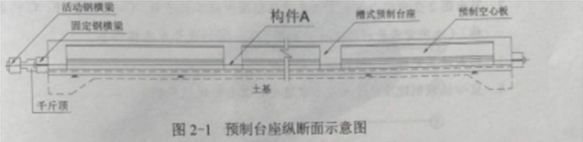

1.根据图2-1预制台座的结构型式,指出该空心板的预应力体系属于哪种型式?写出构件A的名称。
2.写出图2-2中空心板施工工艺流程框图中施工工序B、C、D、E、F、G的名称。(选用背景资料给出的施工工序①~?4的代号或名称作答)
3.列式计算完成空心板预制所需天数。
4.空心板预制进度能否满足吊装进度的需要?说明原因。
参考答案:
1、答:属于先张法。A是钢绞线
2、B-②刷涂隔离剂;C-⑤隔离套管封堵;D-⑦整体张拉;E-⑩浇筑混凝士;F-?养护;G-⑥整体放张。
3.梁的总片数30*16=480片,“横向连续设置8条预制台座,每条台座1次可预制空心板4片”,所以8个台座每次可以生产32片梁,“每10天每条预制台座均可生产4片空心板”,每10天,8个台座可以每次生产32片梁,所以480*10/32=150天。
4.不能。吊装进度为平均每天吊装8片空心板,需要480/8=60天,依据总体进度计划空心板80天后开始吊装,则吊装在140天就可以完成,而生产预制梁则需要150天,所以不能满足。
