2018年一级建造师建筑实务真题及答案解析(案例题二)

建筑工程 责任编辑:刘雄才 2018-09-27

摘要:​2018年一级建造师建筑实务真题及答案解析(案例题二)搜集整理如下:

2018年一级建造师建筑实务真题及答案解析(案例题二)搜集整理如下:

(二)背景资料

某高校图书馆工程地下二层地上五层,建筑面积约35000㎡现浇钢筋混凝土框架结构部分屋面为正向抽空四角锥网架结构施工单位与建设单位签订了施工总承包合同合同工期为21个月。

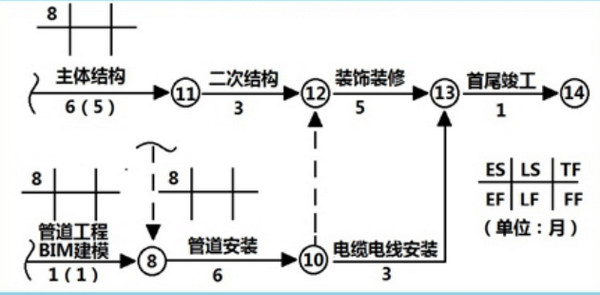

在工程开工前施工单位按照收集依据、划分施工过程(段)计算劳动量、优化并绘制正式进度计划图等步骤编制了施工进度计划,并通过了总监理工程师的审查与确认,项目部在开工后进行了进度检查发现施工进度拖延,其部分检查,结果如图2所示。


项目部为优化工期,通过改进装饰装修施工工艺,使其作业时间缩短为4个月,据此进度计划通过了总监理工程师的确认。

项目部计划采用高空散装法施工屋面网架,监理工程师审查时认为高空散装法施工高空作业多、安全隐患大建议修改为采用分条安装法施工。

管道安装按照计划进度完成后,因甲供电缆电线未按计划进场,导致电缆电线安装工程最早开始时间推迟了1个月,施工单位按规定提出索赔工期1个月。

问题:
1.单位工程进度计划编制步骤还应包括哪些内容?

2.图2中工程总工期是多少?管道安装的总时差和自由时差分别是多少?除工期优化外度网络计划的优化目标还有哪些?

3.监理工程师的建议是否合理?网架安装方法还有哪些?网架高空散装法施工的特点还有哪些?

4.施工单位提出的工期索赔是否成立?并说明理由。

希赛网答案:

1.1)确定施工顺序;

2)计算工程量;

3)计算劳动量或机械台班需用量;

4)确定持续时间;

5)绘制可行的施工进度计划图。

2.1)总工期是22个月(若考虑改进装饰装修施工工艺,使其作业时间缩短为4个月,总工期是21个月)

2)管道安装的总时差和自由时差分别是1个月、0月
(两种情况下均一样)

3)进度网络计划的优化目标还有:费用优化、资源优化

3.(1)监理工程师建议是合理的;理由:分条安装法施工适用于分割后刚度和受力状况改变较小的网架,如正向抽空四角锥网架等。

(2)网架安装方法还有:滑移法、整体吊装法、整体提升法、整体顶升法。

(3)网架高空散装法施工的特点还有:
脚手架用量大、工期较长、需占建筑物场内用地、技术上有一定难度、适用于螺栓连接、销轴连接等非焊接连接机构。

4、不成立;

理由:甲供电缆电线未按计划进场,是建设单位(或甲方)责任(估计1分),但电缆电线安装工程有3个月(若考虑改进装饰装修施工工艺,总时差2个月)的总时差(估计1分),最早开始时间推迟了1个月,小于总时差,不影响总工期。

2018年真题>2018年一级建造师真题及答案

2018年成绩>2018年一级建造师成绩查询时间

合格标准>2018年一级建造师合格标准

更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

一级建造师备考资料免费领取

去领取

专注在线职业教育24年

信息系统项目管理师

信息系统项目管理师

!
咨询在线老师!
