钢梁制作与安装要求:
城区内常用安装方法:自行式吊机整孔架设法、门架吊机整孔架设法、支架架设法、缆索吊机拼装架设法、悬臂拼装架设法、拖拉架设法等。
现场涂装应符合下列规定:
(1)防腐涂料应有良好的附着性、耐蚀性,其底漆应具有良好的封孔性能。钢梁表面处理的最低等级应为 PSa2.5。
(2)上翼缘板顶面和剪力连接器均不得涂装,在安装前应进行除锈、防腐蚀处理。
(3)涂装前应先进行除锈处理。
(4)涂料、涂装层数和涂层厚度应符合设计要求;涂层干漆膜总厚度应符合设计要求。当规定层数达不到最小干漆膜总厚度时,应增加涂层层数。
(5)涂装应在天气晴朗、4 级(不含)以下风力时进行,夏季应避免阳光直射。
一建市政工程备考真题练习:

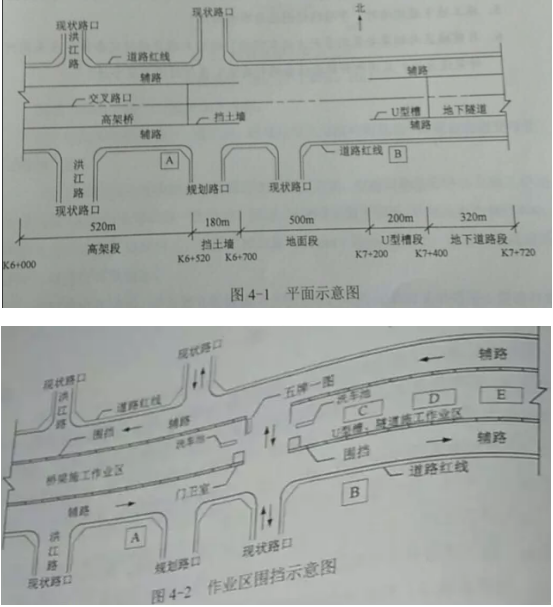

某市区城市主干道改扩建工程,标段总长1.72km,周边有多处一直建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。本标段是在原城市主干路主路范围进行高架桥段-地面段-入地段改扩建,包括高架桥段、地面段、U型槽段和地下隧道段。各工种施工作业区设在围挡内,临时用电变压器可安放于图4-1中A、B位置,电缆敷设方式待定。
高架桥段在洪江路交叉口处采用钢-混叠合梁型式跨越,跨径组合为37m+45m+37m。地下隧道段为单箱双室闭合框架结构。采用命挖方法施工。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。
围护结构采用U型槽敞开段围护结构为直径Φ1.0m的钻孔灌注桩,外侧桩间采用高压旋喷桩止水帷幕,内侧挂网喷浆。地下隧道段围护结构为地下连续墙及钢筋混凝土支撑。
降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。
1.图4-1中,在A、B两处如何设置变压器?电缆如何敷设?说明理由。
地下隧道段为单箱双室闭合框架结构。采用明挖方法施工。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。
围护结构采用:U型槽敞开段围护结构为直径Φ1.0m的钻孔灌注桩,外侧桩间采用高压旋喷桩止水帷幕,内侧挂网喷浆。地下隧道段围护结构为地下连续墙及钢筋混凝土支撑。
2.根据图4-2,地下连续墙施工时,C、D、E位置设置何种设施较为合理?
本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。
降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。
3.观察井、回灌井、管井的作用分别是什么?
答:观察井的作用是观察地下水水位和水质情况;
回灌井是防止降水给周边环境带来影响,通过回灌来保持周边地下水水位。
管井的作用是疏干坑内地下水。
周边有多处一直建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。地下隧道段为单箱双室闭合框架结构。采用明挖方法施工。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。地下隧道段围护结构为地下连续墙及钢筋混凝土支撑。降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。
4.本工程隧道基坑的施工难点是什么?
答:①周边环境复杂,施工用地狭窄,对现场布置和施工组织要求高;
②周边多一直建筑,环境保护要求高,文明施工组织难度大;
③周边道路交通量大及不断行,交通导行和施工安排难度大;
④地下水位较高,且采用降水、隔水和回灌的组合,地下水控制难度大;
⑤开挖深度大,支撑及换撑工艺复杂。
5.施工地下连续墙时。导墙的作用主要有哪四项?
答:①挡土:在挖掘地下连续墙沟槽时,地表土松软容易饵陷,因此在单元槽段挖完之前,导墙起挡土作用。
②基准作用:导墙作为测量地下连续墙挖槽标高、垂直度和精度的基准。
③承重:导墙既是挖槽机械轨道的支承,又是钢筋笼接头管等搁置的支点。有时还承受其他施工设备的荷载。
④存蓄泥浆:导墙可存蓄泥浆,稳定槽内泥浆液面。泥浆液面始终保持在导墙面以下20cm ,并高出地下水位1m ,以稳定槽壁。
高架桥段在洪江路交叉口处采用钢-混叠合梁型式跨越,跨径组合为37m+45m+37m。
6.目前城区内钢梁安装的常用方法有哪些?针对本项目的特定条件,应采用何种架设方法?采用何种配套设备进行安装?在何时段安装合适?
答: 自行式吊机整孔架设法、门架吊机整孔架设法、支架架设法、缆索吊机拼装架设法、悬臂拼装架设法、拖拉架设法等;
针对本项目,应采用支架架设法;配套设备使用吊车;施工时段安排在夜间气温最低、车流量最少。
