2016年上半年系统集成项目管理工程师真题之下午题

系统集成项目管理工程师 责任编辑:木木 2016-05-31

添加老师微信

备考咨询

加我微信

摘要:做真题是掌握考试重点以及把握考试方向的的最佳方式,因而考试真题和答案是最好的学习资料,下面希赛软考学院为您提供2016年上半年系统集成项目管理工程师下午真题,供您参考学习。

2016年上半年系统集成项目管理工程师考试下午试题:

>>>点击进入系统集成项目管理工程师历年真题下载

试题一(20分)

阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。

[说明]

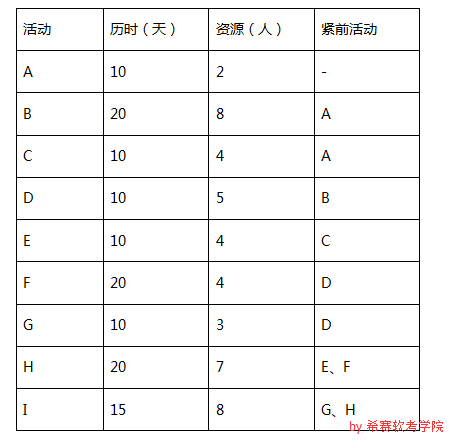

已知某信息工程项目由A至1共9个活动构成,项目组根据项目目标,特别是工期要求,经过分析、定义及评审,给出了该项目的活动历时、活动所需资源及活动逻辑关系列表,如下表所示:


[问题1](2分)

请指出该项目的关键路径和工期。

[问题2](6分)

请给出活动C、E、G的总时差及自由时差。

[问题3](6分)

项目经理以工期紧、项目难度高为由,向高层领导汇报申请组建12人的项目团队,但领导没批准。

(1)领导为什么没有同意该项目经理的要求?若不考虑人员能力差异,该项目所需人数最少是多少个人?

(2)由于资源有限,利用总时差、自由时差,调整项目人员安排而不改变项目关键路径和工期的技术是什么?

(3)活动C、E、G各自最迟从第几天开始执行才能满足(1)中项目所需人数最少值?

[问题4](6分)

在(1)~(6)中填写恰当内容(从候选答案中选择一个正确选项,将该选项编号填入答题纸对应栏内)。

为了配合甲方公司成立庆典,甲方要求该项目提前10天完工,并同意支付额外费用。承建单位经过论证,同意了甲方要求并按规范执行了审批流程。为了保质保量按期完工,后续结合项目进度控制及项目人力资源管理方面的措施可以包括:

①向(1)要时间,向(2)要资源;

②压缩(3)上的工期;

③加强项目人员的质量意识,及时(4),避免后期返工;

④采取压缩工期的方法:尽量(5)安排项目活动,组织大家加班加点进行(6)。

(1)~(6)供选择的答案:

A.评审B.激励C.关键路径D.非关键路径

E.赶工F.并行G.关键任务H.串行

试题二(18分)

阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

[说明]

某信息系统集成企业承担了甲方的信息系统集成项目,在项目的采购过程中,某项采购合同是在甲方的授意下签订的。然而在项目进展过程中,项目经理发现该采购产品高于市场价格,而且有些性能指标也没有能够完全满足合同规定的要求。当项目经理发现此类问题进行调查时,发现该供应商的资质和声誉都存在问题,并且就在不久前已经被其他公司并购,最麻烦的是合同的付款条件是提前支付相关款项,合同的大部分采购款已经支付。

在项目的中期验收中,甲方发现了部分采购产品存在的问题,并要求项目组进行返工和更换相关产品。项目经理财以采购供应商是由甲方推荐为由,拒绝进行返工和更换。而甲方则认为,项目合同里面并没有规定甲方承担采购的责任,甲方只是为项目组推荐了部分供应商,采购与否还是由项目组最终决定。于是,项目经理联系供应商要求更换产品,而供应商以公司被收购、原先的公司已经不存在,原先的负责人已经离职为由,拒绝根据合同相关条款更换产品,项目经理对此束手无策。项目经理和甲方就该问题相持不下,项目处于停滞状态。

[问题1](6分)

结合案例,请指出项目组在采购合同管理中存在什么问题?

[问题2](6分)

在采购合同中,支付方式的规定一般包括哪些方面的内容?甲方的做法是否妥当。是否该为此承担主要责任?

[问题3](6分)

供应商是否可以以公司变更、负责人离职为由,拒绝履行公司变更前签订的协议?为什么?对此项目经理该如何处理?

试题三(20分)

阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

[说明]

项目经理小王目前正在负责一个小型的软件开发项目,一开始他觉得项目比较小,变更应该不多,流程也不需要太复杂,因此就没有制定项目变更计划,而是强调团队成员间的及时沟通来保证项目按照计划进行。根据项目经理小王的理解,所谓变更管理的主要目标就是保证项目能够按照计划进行,如果能够保证不发生超越项目进度计划、成本计划等控制范围外的偏差,就可以不用指定项目变更管理计划,以减少项目的工作量。而项目执行过程中对计划的微调根本不需要记录和管理,也不需要走变更管理流程。而且他认为如果所有项目变更都必须向相关领导请示汇报,过程太复杂和麻烦,还不如有执行人员提出变更的方案,彼此讨论一致后,来的更方便和便捷。

但是在项目进入到集成测试阶段的时候,突然很多莫名其妙的问题出现,如在调试过程中,由于相关设计和记录的简化和不规范,造成了调试的困难,很难定位各个问题模板的错误,由于项目执行过程中,人员的调配替换,造成了文档记录不一致,导致后期人员阅读和理解方面的障碍。并且由于缺乏对开发过程的配置管理和控制,导致版本混乱,很难形成有效支持各模板集成的文档。另外,项目中很多细小的改动,由于没有准确的记录,或者是根本没有记录,导致集成测试发现问题时,根本没有办法更改。小王对此也没有办法,不知道是因为什么导致目前状态,项目面临返工的危险。

[问题1](4分)

结合案例,请说明项目经理小王对项目变更管理的认识哪些是正确的?哪些是不正确的?

[问题2](10分)

根据你的理解,请说明项目变更管理在软件项目管理中的主要活动内容。

[问题3](6分)

针对项目的当前状态,小王应该采取什么补救措施?

试题四(17分)

阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

[说明]

某创业型公司乙在2015年1月,凭借着报价低的优势中标承接了一个信息系统工程项目。项目建设内容主要包括建设方甲公司的北京总公司ERP信息系统建设,以及甲公司成都分公司的机房改造工程。甲乙两公司经协商签订了工程额为100万元的总价合同,工期为一年。

乙公司指派有过ERP项目经验的张工担任项目经理。因公司还处于创业期间,所以公司管理层非常注重成本的控制,要求项目经理严格控制成本,每周汇报项目的实际花费。为了满足低成本的要求,考虑到北京、成都两地的材料、差旅费用等问题,在征得甲公司与管理层的同意后,张工将机房改造工程外包给成都当地的丙公司,并在合同中要求丙公司必须在2015年底之前完工。

项目执行期间,张工指派了一名成本控制专员,负责每周统计该项目ERP部分所发生的费用,同时向管理层提交费用统计报告。项目进展到6月份,项目ERP部分实际发生的总费用为30万元。成都赶上了梅雨季节,丙公司反馈,因机房地处某大厦的一层,太潮湿,机房改造工程被迫暂停,待梅雨季节过后继续施工。

项目执行到2015年底,机房改造项目已确定无法在2016年1月如期完工,ERP部分虽然基本到了后期的测试阶段,但其总费用也已经达到了60万元。

[问题1](3分)

根据案例,2016年1月机房改造工程无法如期完工,请指出乙公司是否可以向丙公司索赔?如可以,请说明可以申请什么索赔?如不可以,请说明理由。

[问题2](10分)

结合以上案例,请帮助张工提出成本管理及成本控制方面的改进措施。

[问题3](4分)

结合以上案例,在项目后期,请帮助项目经理张工提出一些可以弥补工期延误的方法。

更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

软考备考资料免费领取

去领取
