2016年下半年系统集成项目管理工程师下午真题(1)

系统集成项目管理工程师 责任编辑:木木 2016-12-05

添加老师微信

备考咨询

加我微信

摘要:2016年下半年系统集成项目管理工程师下午真题第一部分。

2016年下半年系统集成项目管理工程师考试真题下午题第一部分:

>>>点击进入系统集成项目管理工程师历年真题下载

试题一(20分)

阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。

[说明]

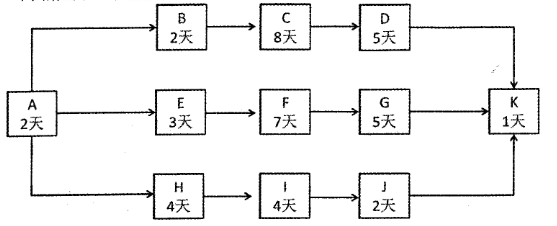

下图给出了一个信息系统项目的进度计划网络图(含活动历时)。


下表给出了该项目各项活动的历时和成本估算值。


[问题1](5分)

(1)请指出该项目的关键路径。

(2)请计算该项目的总工期。

(3)请计算活动C的总浮动时间和自由浮动时间。

[问题2](3分)

假设该项目无应急储备,管理储备为10000元,计算该项目的完工预算BAC和总预算。

[问题3](6分)

按照项目进度计划,第1 2天结束时应完成活动C、F、J,实际情况为:C完成了75%;F完成了100%;J完成了50%;、实际花费25000元。请计算该时点的计划值PV、挣值EV、成本绩效指数CPI和进度绩效指数SPI。

[问题4](6分)

在项目第1 2天结束时,项目经理对项目滞后的原因进行了分析,找出了滞后原因M(由于M造成的偏差是非典型的)。

(l)假设M在以后的项目实施过程中不会再发生生,请计算网工估算EAC。

(2)假设M在以后的项目实施过程中一直存在,请计算完工估算EAC。

试题二(20分)

阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。

[说明]

某大型国有企业A计划建立_套生产自动控制系统,改变目前的半自动化生产状态。A企业内部设立有信息中心,具有自主开发能力,但采购部门经理老李认为自主开发耗时长,还是决定从外部选择一家具有相关成熟产品和实施经验的集成商实施外包。

老李组织编写了采购计划,确定该项目要对外进行招标。由于招标代理机构B已经与A企业合作多次,并列入了A企业的供应商名录,因此A企业直接委托B机构开始招标工作。

招标代理机构B一协助A企业拟制了招标文件,并在互联网上发布了招标公告。招标文件中要求,潜在供方应具有信息系统集成二级(及其以上)资质。集成商C公司想参加投标,但只具有信息系统集成三级资质,C公司联合了有信息系统集成二级资质的集成商D公司共同参加投标。在投标截止时间前一周,A金业发现招标文件中有一处错误,他们对招标文件进行了修改并在网上进行了公告,还电话通知了每一个已知的投标人。

代理机构B接收了多份标书,与A企业共同对标书中涉及的技术方案、报价、资质证明材料等文件进行了评审,最终选择了一家报价最低的集成商E公司。

接下来,A企业与集成商E公司签订了合同。在项目需求阶段,双方对于需求的理解产生了不一致。为消除需求的歧义,双方召开了多次会议进行沟通。同时,在项目实施过程中,由于集成商E公司没有此类软件开发的经验,部分开发模块需要外购,因此导致项目的进度延后。

[问题1](3分)

老李直接决定将项目外包的做法是否合适?为什么?

[问题2](3分)

判断下列选项的正误(填写在答题纸的对应栏内,正确的选项填写“√”,错误的选项填写“×”):

(1)编制采购计划前应首先做出自制/外购决定。()

(2)A企业不应该直接委托B机构作为招标代理机构。()

(3)结束采购过程就是把合同和相关文件归档以备将来使用。()

[问题3](8分)

(1)该项目的合同应采用哪一种合同对于甲方比较有利?为什么?

(2)C公司和D公司的联合体是否符合投标要求?为什么?

[问题4](6分)

请说明在该项目的采购过程中可能存在哪些问题?

更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

软考备考资料免费领取

去领取
