摘要:以下为2017上半年系统分析师考试上午真题,供大家参考。
希赛网为大家整理了2017上半年系统分析师考试上午真题,以下为第六部分。
进程Pl、P2、P3、P4、P5和P6的前趋图如下所示:

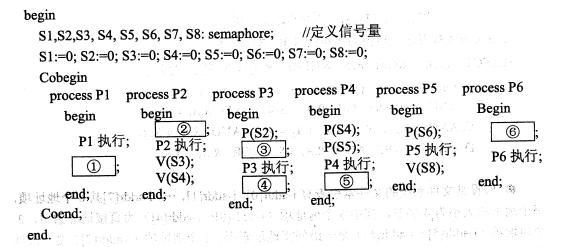

若用PV操作控制这6个进程的同步与互斥的程序如下,那么程序中的空①和空②处应分别为(49);空③和空④处应分别为(50);空⑤和空⑥处应分别为(51)。
(49)A.V(S1)V(S2)和P(S2)
B.P(S1)P(S2)和V(S2)
C.V(S1)V(S2)和P(S1)
D.P(S1)P(S2)和V(S1)
(50)A.V(S3)和V(S5)V(S6)
B.P(S3)和V(S5)V(S6)
C.V(S3)和P(S5)P(S6)
D.P(S3)和P(S5)P(S6)
(51)A.P(S6)和P(S7)V(S8)
B.V(S6)和V(S7)V(S8)
C.P(S6)和P(S7)P(S8)
D.V(S7)和P(S7)P(S8)
线性规划问题由线性的目标函数和线性的约束条件(包括变量非负条件)组成。满足约束条件的所有解的集合称为可行解区。既满足约束条件,又使目标函数达到极值的解称为最优解。以下关于可行解区和最优解的叙述中,正确的是(52)。
A.线性规划问题的可行解区一定存在
B.如果可行解区存在,则一定有界
C.如果可行解区存在但无界,则一定不存在最优解
D.如果最优解存在,则一定会在可行解区的某个顶点处达到
数据分析工作通常包括①~⑤五个阶段。目前,自动化程度比较低的两个阶段是(53)。
①发现并提出问题 ②获取并清洗数据 ③按数学模型计算
④调整并优化模型 ⑤解释输出的结论
A.①②
B.①⑤
C.③④
D.④⑤

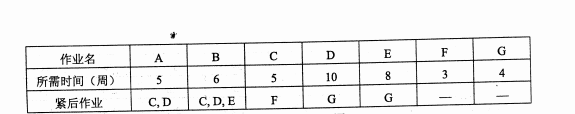

某工程有七个作业A~G,按计划,完成各作业所需的时间以及作业之间的衔接关系见下表:
按照上述计划,该工程的总工期预计为(54)周。
在工程实施了10周后,经理对进度进行了检查,结果是:作业A和B已经完成,作业D完成了30%,作业E完成了25%,其他作业都还没有开始。
如果随后完全按原计划实施,则总工期将(55)完成。
(54)A.20
B.25
C.33
D.41
(55)A.提前1周
B.推迟l周
C.推迟2周
D.推迟3周

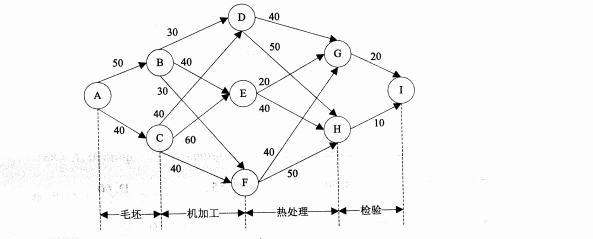

加工某种零件需要依次经过毛坯、机加工、热处理和检验四道工序。各道工序有多种方案可选,对应不同的费用。下图表明了四道工序各种可选方案(连线)的衔接关系,线旁的数字表示该工序加工一个零件所需的费用(单位:元)。从该图可以推算出,加工一个零件的总费用至少需要(56)元。
A.120
B.130
C.140
D.150
软考科目怎么选? 微信扫码下方二维码找答案 ![]() | ![]() |
热门:系统集成项目管理工程师备考 | 2025上半年软考真题及答案解析
推荐:系统规划与管理师网络课堂 | 2025下半年软考报名时间及入口
课程:系统规划与管理师报考指南 | PMP课程
软考备考资料免费领取
去领取
