2017上半年信息系统项目管理师案例分析真题(一)

信息系统项目管理师 责任编辑:木木 2017-05-24

添加老师微信

备考咨询

加我微信

摘要:以下为2017上半年信息系统项目管理师案例分析真题,供大家参考学习。

2017上半年信息系统项目管理师案例分析真题第一部分:

>>>点击进入信息系统项目管理师历年真题下载

试题一

阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。

【说明】

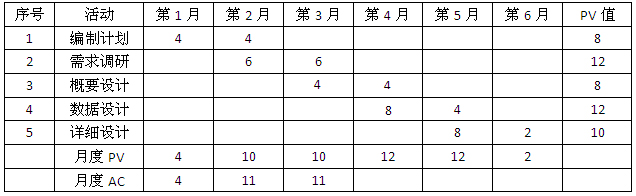

某项目工期为6个月,该项目的项目经理在第3个月末对项目进行了中期检查,检查结果表明完成了计划进度的90%,相关情况见下表(单位:万元),表中活动之间存在F-S关系。


【问题1】(8分)

计算中期检查时项目的CPI、CV和SV,以及“概要设计”活动的EV和SPI。

【问题2】(4分)

如果按照当前的绩效,计算项目的ETC和EAC。

【问题3】(8分)

请对该项目目前的进展情况作出评价。如果公司规定,在项目中期评审中,项目的进度绩效指标和成本绩效指标在计划值的正负10%即为正常,则该项目是否需要采取纠正措施?如需要,请说明可采取哪些纠正措施进行成本控制;如不需要,请说明理由。

【问题4】(5分)

结合本案例,判断下列选项的正误(填写在答题纸的对应栏内,正确的选项填写“√”,错误的选项填写“×”):

(1)应急储备是包含在成本基准内的一部分预算,用来应对已经接受的已识别风险,并已经制定应急或减轻措施的已识别风险。()

(2)管理储备主要应对项目的“已知—未知”风险,是为了管理控制的目的而特别留出的项目预算。()

(3)管理储备是项目成本基准的有机组成部分,不需要高层管理者审批就可以使用。()

(4)成本基准就是项目的总预算,不需要按照项目工作分解结构和项目生命周期进行分解。()

(5)成本管理过程及其使用的工具和技术会因应用领域的不同而变化,一般在项目生命期定义过程中对此进行选择。()

更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

软考备考资料免费领取

去领取

!
咨询在线老师!
