摘要:本文为信息系统项目管理师考试案例分析的例题,例题中对项目进度和成本进行了分析。
案例场景

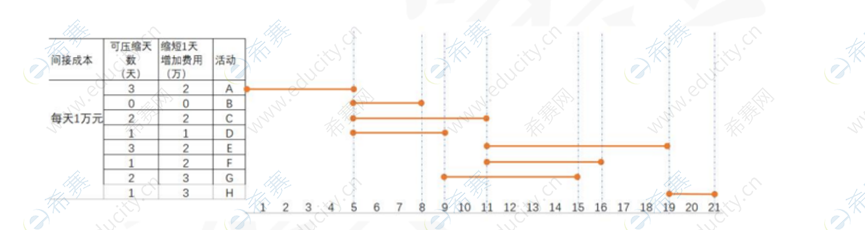

某项目的甘特图如图所示,项目经理预测了各活动工期缩短1天增加的费用(其中,A活动完成 B,C,D活动才能开始,B,C,D活动均完成E,F才能开始,G活动需等D活动完成才能开始,且假设各活动每天工作量相等)

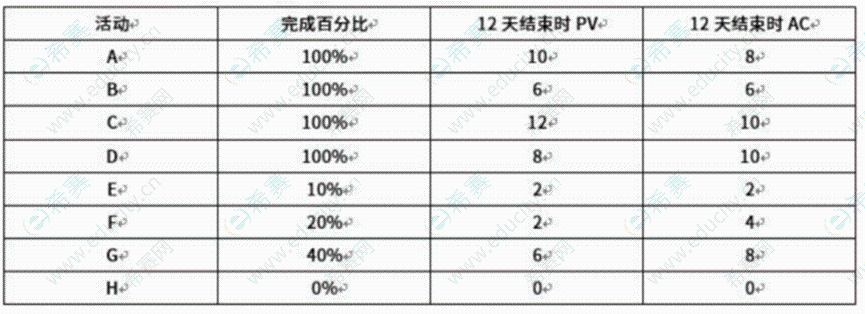

项目到第 12天结束时,项目经理统计了各活动完成情况,如表所示。
选项:
[问题 1] (3分)结合案例,确定项目的关键路径。
[问题 2] (6分)

不考虑人力资源,项目经理最少多少天完成项目,此时需要增加多少成本?
[问题3] (4分)
(1) 如果活动B拖延4天,项目工期会拖延几天?请说明理由。
[问题4] (6分)
请根据案例中的项目的表格,计算项目第12天结束时的成本偏差和进度偏差,并判断项目的执行绩效。
[问题5] (6分)
如果当前项目偏差属于典型偏差且H活动的 BAC 为 10 万,请计算此时整个项目的完工估算成本 (EAC) 。
参考答案:
[问题1]关键路径:ACEH
[问题 2]
方案一:假设 G和H存在逻辑关系,即G完成后H活动才能开始。

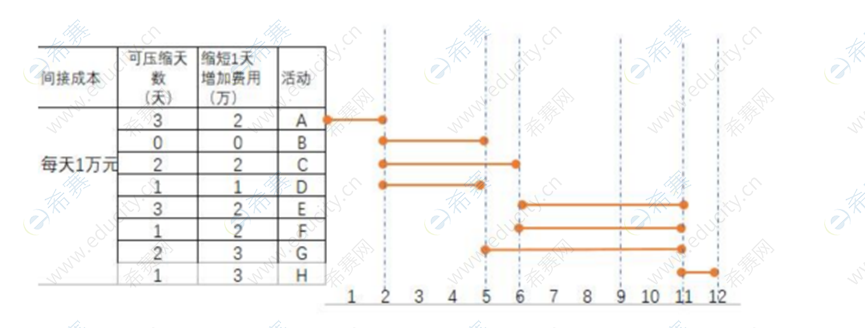

A压缩3天,C压缩2天,D压缩1天,E压缩3天,H压缩1天。压缩后的甘特图如下
图所示。增加费用3*2+2*2+1*1+3*2+3*1=20万,此时项目工期缩短为12天,原项目工期是21天,所以减少间接成本9万,综上所述,增加20-9=11万。

方案二: 假设 G和H不存在逻辑关系,则D和G均不需要压缩,A压缩3天,C压缩2天,E压缩3天,H压缩1天,此时成本最优,且压缩天数最短。增加费用3*2+2*2+3*2+3*1=19万,此时项目工期缩短为12天,原项目工期是21天,所以减少间接成本 9万,综上所述,增加19-9=10万。
[问题3]项目会延迟1天;项目延误工期=活动延误天数-活动总时差,活动B的总时差为3天,如果活动B拖延4天,项目工期会拖延1天。
[问题4]
当完成百分比为整个活动的百分比时,结合题目第12天结束时的信息,我们首先想要确定 E、F、G 三个未完成活动的总计划值,假设各活动每天工作量相等,再结合甘特图可知,E 活动按计划总共8天,目前在第12天结束按计划应是完成了1天,PV值为2万,总PV值应为 2*8=16万,同理可知F活动为 10 万,G 活动为 12 万。结合完成百分比与各活动的总计划值可知:
EV=10+6+12+8+16*10%+10*20%+12*40%=44.4万元;PV=46;AC=48
CV=EV-AC=44.4-48=-3.6{<}0,成本超支;
SV=EV-PV=44.4-46=-1.6{<}0,进度滞后。
[问题5]
活动A、B、C、D 的 BAC等于完成比 100%时的PV活动E在 12 天末的时候计划应该工作1天,1天的PV是2万元,相当于1天是2万元的预算,E活动的总工作时长是8天,所以活动E 的 BAC=2*8=16万活动F在 12 天末的时候计划应该工作1天,1天的PV是2万元,相当于1天是2万元的预算,F活动的总工作时长是5天,所以活动F的 BAC=2*5=10万活动G在 12 天末的时候计划应该工作3天,3天的PV是6万元,相当于1天是2万元的预算,G活动的总工作时长是6天,所以活动G 的 BAC=2*6=12 万。
已知活动 H 的 BAC 是 10万综上所述 BAC=10+6+12+8+16+10+12+10=84万
CPI=EV/AC≈0.925EAC=BAC/CPI≈90.81万
