摘要:本文为信息系统项目管理师考试案例分析真题,真题以某科技公司区块链供应链金融项目为背景,列出了4个问题,并给出了参考答案。
案例场景:
某科技公司承接了一个创新型供应链金融项目,旨在开发一套整合区块链技术的"端到端数字化解决方案”。项目经理开展了如下范围管理和风险管理相关活动:
活动1:通过召开跨部门沟通会,识别出应收账款登记、核心供应商自动结算、跨境支付模块、供应商评级算法等13项核心需求;
活动2:明确了项目一期必须交付的智能合约融资MVP(最小可行产品),其中含应收账款登记、核心供应商自动结算功能,其他功能放入第二期;
活动3:项目组通过访谈讨论,列出了项目面临的智能合约安全漏洞、数据合规争议和跨境支付模块技术难度高3个主要风险;
活动4:开展了风险发生概率与影响程度分析;
活动5:通过风险登记册标注了优先级;
活动6:针对识别出的3个主要风险分别制定了代码审计、预留解决争议的储备金和购买跨境支付服务应对方案。
[问题1](10分)
(1)请给出项目经理开展的6个活动分别属于范围管理和风险管理的哪个过程?
(2)针对活动3,给出该过程可采用的数据分析方法。
[问题2](7分)
活动5结束后,请以表格方式设计并完成该项目的风险登记册(写出风险登记册主要内容)。
[问题3](1)定义范围过程的主要输出成果是(1)。
(2)该成果详细描述了哪些内容?
[问题4](3分)
针对活动6制定的代码审计、法务咨询和专业测试机构三个应对措施,依次分别属于哪种风险应对措施。
参考答案:
[问题1](10分)
(1)
活动1:范围管理-收集需求
活动 2:范围管理-定义范围
活动3:风险管理-识别风险
活动4:风险管理-实施定性风险分析
活动5:风险管理-实施定性风险分析
活动6:风险管理-规划风险应对
(2)根本原因分析、假设条件和制约因素分析、SWOT分析、文件分析

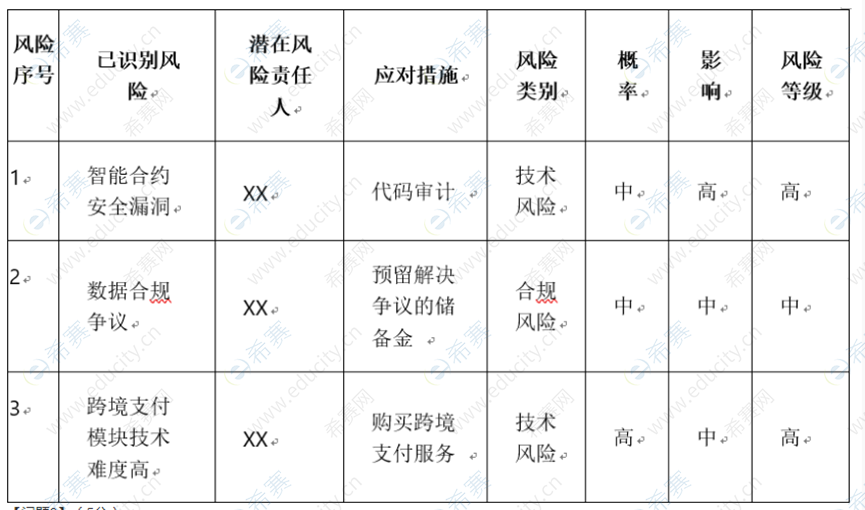

[问题2](7分)

[问题3](5分)
(1)项目范围说明书
(2)产品范围描述、验收标准、可交付成果、项目除外责任、制约因素、假设条件
[问题4](3分)
代码审计:减轻策略
预留解决争议的储备金:接受策略
购买跨境支付服务:转移策略
软考备考资料免费领取
去领取
专注在线职业教育24年
