软考信息系统项目管理师案例分析往年真题+答案!

软考 龙小林 浏览 1324 来源:希赛网

案例场景

某项目有10个活动,各活动关系,进度和成本估算情况如下表:

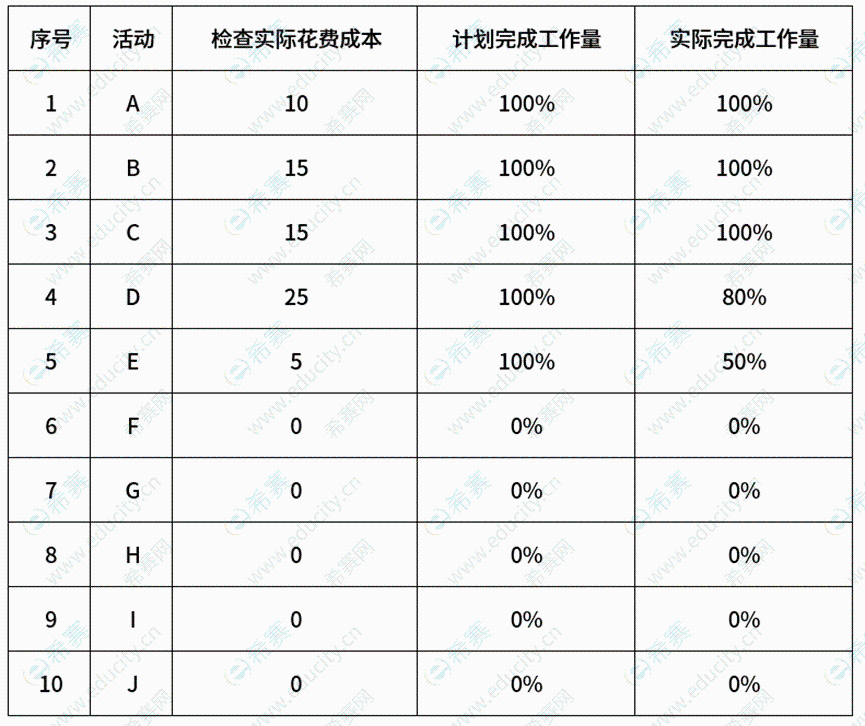

项目进展到中期时,公司质量部门对项目进行中期评审,检查情况如下:


[问题1](5分)

请计算该项目的关键路径、工期和BAC。

 [问题2](9分)

计算中期检查时项目的AC、EV、PV、CV和SV,根据计算结果对项目的进展情况作出评价。

[问题3](5分)

如果公司规定,在项目中期评审中,项目的进度绩效指标和成本绩效指标在计划值的正负10%即为正常,则该项目是否需要采取纠正措施?如需要,请说明为满足项目目标可采取哪些纠正措施(不缩减项目范围的情况下),如不需要,请说明理由。

[问题4](6分)

项目经理针对项目情况采取了一定措施,并对活动F重新进行了估算,预计F活动的工期为乐观19天、最可能25天、悲观31天。项目经理设定了27天内完成F活动的目标,请按照贝塔分布计算能达到预期目标的概率。


参考答案:

[问题1](5分)

关键路径ACFIJ;工期98天;BAC190万元

[问题2](9分)

AC=10+15+15+25+5=70

EV=A+B+C+0.8D+0.5E=70

PV=A+B+C+D+E=80

CV=EV-AC=0

SV=EV-PV=-10

成本正常,进度滞后

[问题3](5分)

项目需要采取纠正措施(1分),可采取的措施如下:

(1)赶工,投入更多的资源或增加工作时间,以缩短关键活动的工期。

(2)快速跟进,并行施工,以缩短关键路径的长度。

(3)使用高素质的资源或经验更丰富的人员。

(4)改进方法或技术,以提高生产效率。

(5)加强质量管理,及时发现问题,减少返工,从而缩短工期。(答对一点得1分)

[问题4](6分)

F活动的工期:(19+4*25+31)/6=25

标准差:(31-19)/6=2

F活动在27天内完成的概率:50%+68.26%/2=84.13%

责任编辑:龙小林|希赛教研中心

希赛教研中心拥有一支规模200余人的专职教研团队,深耕项目管理、软考、通信工程师、金融财会、厂商认证、考博英语等方向,形成“讲师+助教+班主任+智能学习平台”协同联动的完整教学服务体系:讲师讲透方法、助教盯住进度和答疑、班主任守住节奏、智能平台记录每一步成长——环环相扣,让学员的备考全程有人陪、有反馈、有结果。 师资力量雄厚。主要讲师毕业于 985/211 等知名高校,并拥有海外留学归国人才;职称梯队完善,高、中级职称讲师结构合理,讲师持有软考高级资格证书、PMI系列认证、CSPM高级项目管理培训师证、PeopleCert认证、DAMA认证、英语专八(TEM-8)、PETS-5、华为HCIE、经济师、一级建造师等行业权威资质,兼具深厚理论功底与丰富实战经验。 教研成果卓越。教研团队成员深度参与多项国家标准的研制工作,是 GB/T 47282-2026《项目重大节点评审规范》、GB/T 47285-2026《项目商业分析指南》、GB/T 30339-2026《项目和项目群后评价指南》、GB/T 46210-2025《项目成本管理指南》等国家标准的主要起草人,并担任《中国项目管理知识体系指南》总体编写专家组成员。团队累计主编出版专业图书与教材一百多种,覆盖软考、通信工程师、PMP、CSPM、NPDP等多个认证方向。 教学成效显著。 依托希赛自主研发的开放式智能互动学习平台,团队累计服务学员超百万人,帮助众多学员顺利通过软考、 PMP、CSPM、NPDP、华为认证、通信工程师、管理类联考、考博英语等考试,大批学员考入 985、211 等知名高校深造,以专业与口碑赢得学员和行业的广泛认可。

📅 本文最后更新于 2025-12-04

温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!
新人礼包 新人礼包 课程咨询 课程咨询 企业团报 企业团报 电话咨询 电话咨询

客服热线:400-111-9811

售后投诉:156-1612-8671

公众号 公众号
希赛网公众号二维码
扫二维码 关注希赛网
APP下载 APP下载
希赛网APP下载二维码
扫二维码 下载APP
二维码
二维码
第1步:扫码添加老师微信  第2步:领取备考资料
!
咨询在线老师!
