软考信息系统项目管理师案例分析历年真题及答案分享!

信息系统项目管理师 责任编辑:龙小林 2025-12-18

添加老师微信

备考咨询

加我微信

摘要:本信息系统项目管理师案例分析真题围绕 A 公司智慧社区 APP 开发项目展开。项目合同未明确 APP 功能与性能要求,上线前第三方测评发现严重隐私安全问题,需整改却超预算,引发项目变更,涉及范围确认、需求工具、变更决策与流程等考点。

案例场景

A公司承接了某地方政府的智慧社区云平台的基础设施建设项目,客户方对安全性和系统性能要求较高。为了实现自身业务由硬件设备提供向软件开发转型,A公司承诺免费提供一个智慧社区APP小程序,并将其写入项目合同中,合同期为6个月。

项目经理小邱负责APP的开发,项目周期4个月,计划2019年12月上线。因合同中没有对APP给出明确的功能和性能要求,小邱首先借鉴其他项目的开发经验和成果确定了APP的主要便民服务功能。之后开发团队通过走访社区居民和在社区网发放调查问卷收集相关的需求,最终确定了APP的功能需求,编制了详细的功能需求说明书,并将业务目标、项目目标、范围、设计、开发、高层级需求、详细需求均纳入到需求跟踪矩阵中。

2019年7月项目组与客户共同召开了范围确认会,讨论了项目的文档交付物清单,各阶段里程碑及详细的工作进度和人员分工图表,形成会议纪要并双方签字。

后期,项目组审核了范围说明书,提交了项目代码和相关设计文档。2019年12月完成功能测试。在项目验收评审会上,与会外部专家认为该项目涉及个人隐私信息,建议请第三方测评机构对该APP进行全面的测试。经第三方测评机构测试,发现多项严重的个人信息安全保护问题。经分析,漏洞修复比较困难,全面整改需要投入较大的工作量,但预算已超支。经与公司领导和客户反复协商,不得不提出项目变更。

[问题1](10分)

(1)结合案例,请分析在7月召开的范围确认会上,范围确认工作是否有遗漏?请指出遗漏的内容。

(2)请阐述范围确认和质量控制的不同点,完成以下表格。




[问题2](5分)

请将下面(1)-(5)处的答案填写在答题纸的对应栏内。

在上述案例中,收集需求阶段项目团队采用了(1)、(2)和(3)的工具和技术,在需求跟踪矩阵设计过程中缺少对

(4)和(5)的策划。

[问题3](4分)

请指出项目变更的决策机构,并简述其成员和职责。

[问题4](6分)

请阐述项目变更应开展哪些工作?


参考答案:

[问题1]

(1)有遗漏,遗漏的地方包括:①是否有明确的质量标准;②项目范围的风险是否太高,管理层是否能够降低可预见的风险发生时对

项目的冲击;③项目范围是否覆盖了需要完成的产品或服务进行的所有活动,有没有遗漏或者错误。(每条1分,满分2分)

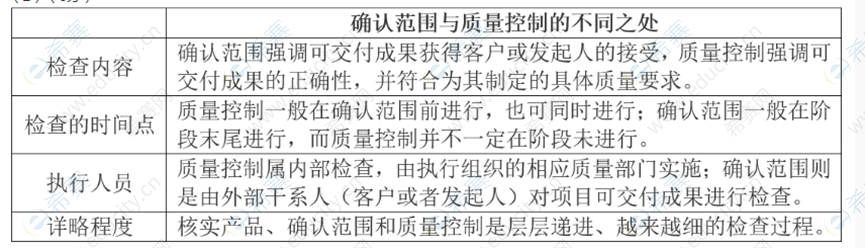

(2)(6分)


 [问题2](5分)

.标杆对照 、2.问卷调查、3.访谈、4.测试策略、5.测试场景

[问题3](4分)

完整版真题+答案可点击下方蓝字获取!
