2018年二建施工管理真题及答案解析(16-30题)

施工管理 责任编辑:刘雄才 2018-06-02

摘要:2018年二级建造师施工管理考试时间为6月2日9:00-12:00,相信考生们都比较关注2018年二级建造师施工管理真题答案。希赛二级建造师网特为大家分2018年二建施工管理真题及答案解析(16-30题)。

2018年二级建造师施工管理考试时间为6月2日9:00-12:00,相信考生们都比较关注2018年二级建造师施工管理真题答案。希赛二级建造师网特为大家分2018年二建施工管理真题及答案解析(16-30题)。

16.下列建设工程施工方进度控制的措施中,属于技术措施的是( )。

A.重视信息技术在进度控制中的应用

B.分析工程设计变更的必要性和可能性

C.采用网络计划方法编制进度计划

D.编制与进度相适应的资源需求计划

【答案】B

【解析】AC属于管理措施;D属于经济措施。

【知识点来源】2Z103042施工进度控制的措施P151

17.编制控制性施工进度计划的主要目的是( )。

A.合理安排施工企业计划周期内的生产活动

B.具体指导建设工程施工

C.确定项目实施计划周期内的资金需求

D.对施工承包合同所规定的施工进度目标进行再论证

【答案】D

【解析】控制性施工进度计划编制的主要目的是通过计划的编制,以对施工承包合同所规定的施工进度目标进行再论证,并对进度目标进行分解,确定施工的总体部署,并确定为实现进度目标的里程碑事件的进度目标(或称其为控制节点的进度目标),作为进度控制的依据。

【知识点来源】2Z103022控制性施工进度计划的作用P131

18. 根据建设工程项目总进度目标论证的工作步骤,编制各层(各级)进度计划的紧

前工作是( )。

A.调查研究和资料收集

B.进行项目结构分析

C.进行进度计划系统的结构分析

D.确定项目的工作编码

【答案】D

【解析】建设工程项目总进度目标论证的工作步骤如下:

(1)调查研究和收集资料;

(2)进行项目结构分析;

(3)进行进度计划系统的结构分析;

(4)确定项目的工作编码;

(5)编制各层(各级)进度计划;

(6)协调各层进度计划的关系和编制总进度计划;

(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;

(8)若经过多次调整,进度目标无法实现,则报告项目决策者。

【知识点来源】2Z103011总进度目标P127

19.下列工作内容中,属于反索赔工作内容的是( )。

A.收集准备索赔资料

B.编写法律诉讼文件

C.防止对方提出索赔

D.发出最终索赔通知

【答案】C

【解析】如果对方提出了索赔要求或索赔报告,则自己一方应采取各种措施来反击或反驳对方的索赔要求。常用的措施有:

(1)抓对方的失误,直接向对方提出索赔,以对抗或平衡对方的索赔要求,以求在最终解决索赔时互相让步或者互不支付;

(2)针对对方的索赔报告,进行仔细、认真研究和分析,找出理由和证据,证明对方索赔要求或索赔报告不符合实际情况和合同规定,没有合同依据或事实证据,索赔值计算不合理或不准确等问题,反击对方的不合理索赔要求,推卸或减轻自己的责任,使自己不受或少受损失。

【知识点来源】2Z106052施工合同索赔的程序 P268

20.某单位产品1月份成本相关参数如下表。用因素分析法计算,单位产品人工消耗量变动对成本的影响是( )元。

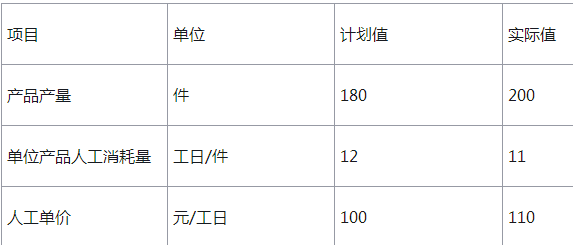

2018二建施工管理真题第20题

A.-20000

B.-18000

C.-19800

D.-22000

【答案】A

【解析】单位产品人工消耗量变动对成本的影响是:200×(11-12)×100=-20000元。

【知识点来源】2Z102054施工成本分析的方法 P122

对答案估分>2018二级建造师真题及答案解析

2018年二建施工管理成绩早知道,讲师解析让你及时了解二建施工管理考试情况!

直播时间:2018年6月3日 19:30-21:30

直播内容:2018年二级建造师施工管理真题及答案解析 点此预约>>

2018二建成绩>2018年二级建造师成绩查询时间|合格标准

{#page#}

21. 政府投资工程的承包人向发包人提出的索赔请求,索赔文件应该交由( )进行审核。

A.造价鉴定机构

B.造价咨询人

C.政府造价管理部门

D.监理人

【答案】D

【解析】对于承包人向发包人的索赔请求,索赔文件应该交由工程师(监理人)审核。

【知识点来源】2Z106052施工合同索赔的程序 P268

22.单代号网络计划时间参数计算中,相邻两项工作之间的时间间隔(LAGi-j)( )。

A.紧后工作最早开始时间和本工作最早开始时间之差

B.紧后工作最早完成时间和本工作最早开始时间之差

C.紧后工作最早开始时间和本工作最早完成时间之差

D.紧后工作最迟完成时间和本工作最早完成时间之差

【答案】C

【解析】计算相邻两项工作之间的时间间隔LAGi—j相邻两项工作i和j之间的时间间隔LAGi-j等于紧后工作j的最早开始时间ESj和本工作的最早完成时间EFi之差。

【知识点来源】2Z103032工程网络计划的类型和应用 P144

23.某土方工程采用单价合同方式,投标综合总价为30万元,土方单价为50元/m³,清单工程量为6000m³。现场实际完成经监理工程师确认的工程量为5000m³。则结算工程款应为( )万元。

A.25

B.20

C.30

D.35

【答案】A

【解析】采用单价合同时,实际工程款的支付也将以实际完成工程量乘以合同单价进行计算。

结算工程款=50×5000=25万元。

【知识点来源】2Z106031单价合同P255

24.采用时间-成本累计曲线编制建设工程项目进度计划时,从节约资金贷款利息的角度出发,适宜采取的做法是( )。

A.所有工作均按最早开始时间开始

B.关键工作均按最迟开始时间开始

C.关键工作均按最早开始时间开始

D.所有工作均按最迟开始时间开始

【答案】D

【解析】一般而言,所有工作都按最迟开始时间开始,对节约资金贷款利息是有利的,但同时,也降低了项目按期竣工的保证率。

【知识点来源】2Z102044施工成本计划的编制方法P112

25.关于职业健康安全与环境管理体系中管理评审的说法,正确的是( )。

A.管理评审是施工企业接受政府监督的一种机制

B.管理评审是施工企业较高管理者对管理体系的系统评价

C.管理评审是管理体系自我保证和自我监督的一种机制

D.管理评审是对管理体系运行中执行相关法律情况进行的评价

【答案】B

【解析】管理评审是由施工企业的较高管理者对管理体系的系统评价,判断企业的管理体系面对内部情况的变化和外部环境是否充分适应有效,由此决定是否对管理体系做出调整,包括方针、目标、机构和程序等。

【知识点来源】2Z105013职业健康安全管理体系与环境管理体系的建立和运行P194

对答案估分>2018二级建造师真题及答案解析

2018年二建施工管理成绩早知道,讲师解析让你及时了解二建施工管理考试情况!

直播时间:2018年6月3日 19:30-21:30

直播内容:2018年二级建造师施工管理真题及答案解析 点此预约>>

2018二建成绩>2018年二级建造师成绩查询时间|合格标准

{#page#}

26.根据《建筑安装工程费用项目组成》,对超额劳动和增收节支而支付给个人的劳动报酬,应计入建筑安装工程费用人工费项目中的( )。

A.奖金

B.计时工资或计件工资

C.津贴补贴

D.特殊情况下支付的工资

【答案】A

【解析】奖金是指对超额劳动和增收节支支付给个人的劳动报酬。如节约奖、劳动竞赛奖等。

【知识点来源】2Z102011按费用构成要素划分的建筑安装工程费用项目组成P48

27.根据《建设工程施工劳务分包合同(示范文本)》,关于保险办理的说法,正确的是( )。

A.劳务分包人施工开始前,应由工程承包人为施工场地内自有人员及第三人人员生命财产办理保险

B.工程承包人提供给劳务分包人使用的施工机械设备由劳务分包人办理保险并支付费用

C.工程承包人需为从事危险作业的劳务人员办理意外伤害险并支付费用

D.运至施工场地用于劳务施工的材料,由工程承包人办理保险并支付费用

【答案】D

【解析】A错误。劳务分包人施工开始前,工程承包人应获得发包人为施工场地内的自有人员及第三人人员生命财产办理的保险,且不需劳务分包人支付保险费用。

B错误。工程承包人必须为租赁或提供给劳务分包人使用的施工机械设备办理保险,并支付保险费用。

C错误。劳务分包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内自有人员生命财产和施工机械设备办理保险,支付保险费用。

【知识点来源】2Z106023施工劳务分包合同的内容 P250

28.某建设工程生产安全事故应急预案中,针对脚手架拆除可能发生的事故、相关危险源和应急保障而制定的方案,从性质上属于( )。

A.专项应急预案

B.综合应急预案

C.现场应急预案

D.现场处置方案

【答案】A

【解析】专项应急预案是针对具体的事故类别(如基坑开挖、脚手架拆除等事故)、危险源和应急保障而制定的计划或方案

【知识点来源】2Z105031生产安全事故应急预案的内容P207

29.某建设工程采用《建设工程工程量清单计价规范》,招标工程量清单中挖土方工程量为2500m³。投标人根据地质条件和施工方案计算的挖土方工程量为4000m³,完成该土方分项工程的人、材、机费用为98000元,管理费13500元,利润8000元。如不考虑其他因素,投标人报价时的挖土方综合单价为( )元/m³。

A.29.88

B.47.80

C.42.40

D.44.60

答案】B

【解析】综合单价=(人、料、机费十管理费十利润)/清单工程量=(98000+13500+8000)/2500=47.80元/m³。

【知识点来源】2Z102015工程量清单计价P64

30.下列风险控制方法中,适用于第一类危险物控制的是( )。

A.提高各类施工设施的可能性

B.隔离危险物质

C.设置安全监控系统

D.改善作业环境

【答案】B

【解析】第一类危险源控制方法:

可以采取消除危险源、限制能量和隔离危险物质、个体防护、应急救援等方法。建设工程可能遇到不可预测的各种自然灾害引发的风险,只能采取预测、预防、应急计划和应急救援等措施,以尽量消除或减少人员伤亡和财产损失。ACD属于第二类危险源控制的方法。

对答案估分>2018二级建造师真题及答案解析

2018年二建施工管理成绩早知道,讲师解析让你及时了解二建施工管理考试情况!

直播时间:2018年6月3日 19:30-21:30

直播内容:2018年二级建造师施工管理真题及答案解析 点此预约>>

2018二建成绩>2018年二级建造师成绩查询时间|合格标准

更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

二级建造师备考资料免费领取

去领取

专注在线职业教育23年

项目管理

信息系统项目管理师

厂商认证

信息系统项目管理师

信息系统项目管理师
