背景资料:

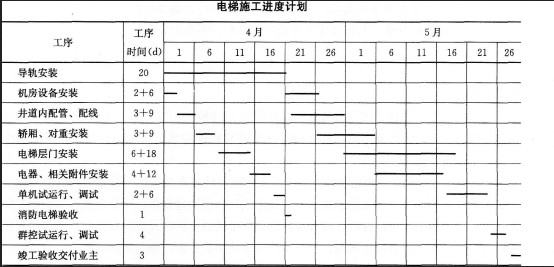

某安装公司承接一公共建筑(地上30层和地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为90d,开工时间为3月18 H,其中6台客梯需智能群控,2台消防电梯需在4月30 Et交付使用,并通过消防验收,在工程后期作为施工电梯使用。 电梯井道的脚手架工程、机房及层门预留孔的安全技术措施由建筑工程公司实施。 安装公司项目部进场后,将拟安装的电梯情况,书面告知了电梯安装工程所在地的特种设备安全监督管理部门。按合同要求编制了电梯施工方案和电梯施工进度计划  (见下表)等,电梯安装采用流水搭接平行施工,作业人员配置有钳工、焊工、电工、起重工等。电梯安装前,项目部对机房和井道进行检测,设备基础位置、结构  尺寸及外观质量均符合电梯安装要求;曳引电机、控制柜、轿厢、层门、导轨等电梯设备外观检查合格,并采用建筑塔吊及外墙施工电梯将设备搬运到位,使电梯安  装工程按施工进度计划实施,交付业主。


问题:

1.电梯安装前,项目部在书面告知时应提交哪些材料? 2.项目部对机房和井道的安全检查.应关注哪几项安全技术措施?

3.消防电梯从开工到验收合格用了多少天?电梯安装工程比合同工期提前了多少天?

4.电梯施工进度计划采用横道图表示时有哪些欠缺?

5.安装公司项目部可怎样使用横道图计划来进行进度分析?

答案:

1.电梯安装前,项目部书面告知应提交的材料:《电梯安装告知书》;施工单位及人员资格证件;施工组织与技术方案;工程合同;安装监督检验约请书;电梯制造单位的资质证件。

2.项目部对机房和井道的安全检查,应关注的安全技术措施是:层门洞设置了高度不小于1.2mm的栏杆,有临时盖板封堵机房预留孔,井道内脚手架有防火措施。

3.消防电梯从开工到验收合格用了35天。电梯安装比合同工期提前了16天。

4.电梯施工进度计划采用横道图表示时,不能反映出电梯施工所具有的机动时间,不能明确的反映出影响电梯工期的关键工作和关键线路,不利于电梯施工进度的动态控制。

5.电梯施工进度计划采用横道图计划时比较直观,易于分析进度偏差,只要将计划进度线长度与实际进度线长度对比就可判定进度是否有偏差和偏差的数值。

2018二建学习包 全套复习资料+视频教程 点此查看详情>>>

问题咨询:拨打客服电话400-111-9811或点击加入客服QQ为您详细解答考试相关疑问 点此咨询>>

2018版教材变化:2018年二级建造师教材变化解读

现场确认信息:2018年二级建造师现场资格审查时间及地点

报名信息2018年二级建造师报名时间及入口

全面了解二级建造师考试:2018年二级建造师报考指南2018年二级建造师报考条件解析

更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

二级建造师备考资料免费领取

去领取

距离2025 二级建造师考试

还有
  • 0
  • 0
  • 0
专注在线职业教育24年

信息系统项目管理师

信息系统项目管理师

!
咨询在线老师!
