摘要:项目进度管理考题难度稍大,其中相关计算公式要掌握好,以下是希赛软考学院老师根据历年考试真题,总结出来的项目进度管理考情分析,供您参考学习。
项目管理是信息系统项目管理师考试的重点考察内容,其中项目进度管理考题难度稍大,其中相关计算公式要掌握好,以下是希赛软考网老师根据历年考试真题,总结出来的项目进度管理考情分析,供您参考学习。
项目进度管理考情分析
根据历年真题试题与考试大纲分析,对于项目进度管理这部分内容主要是要求考生掌握项目总工期、总时差与自由时差的相关计算,重点掌握制订进度计划与控制进度过程中所涉及的工具、技术。
项目进度管理章节重点
项目进度管理章节问答
1.进度管理计划与项目进度计划的区别是?
答:(1)进度管理计划为如何在整个项目过程中管理进度提供指南和方向,是规划进度管理过程(PMBOK第五版)的输出。进度管理计划中并不包含项目具体的进展、里程碑等与项目工作进度密切相关的内容;进度管理计划只提供项目进度管理的程序和方法指南。
(2)项目进度计划是制定项目进度计划的输出。被批准的项目进度计划就是项目的进度基准,用来与实际的进度情况对比,以便于考核项目的进度绩效。项目进度计划与项目的具体技术工作密切相关。
2.进度压缩的最常用两种技术是?各自的特点是?
答:(1)赶工:一般在关键线路上增加资源,缩短关键路线以缩短进度,要权衡进度和费用,争取以最小的成本来最大限度地压缩进度。
(2)快速跟进:将原顺序完成的工作并行完成,以缩短进度,其后果是往往造成返工,增加风险。但并非所有串行的活动都可改为并行,应考虑依赖关系(可选择的依赖关系而不是强制性的依赖关系)。
3.什么是关键链法?

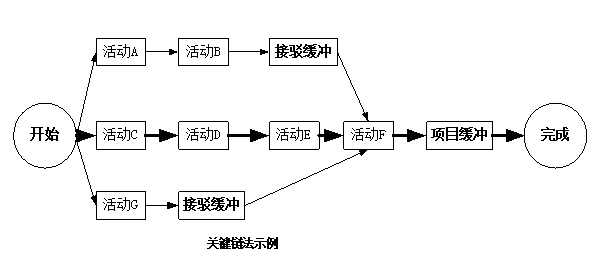

答:关键链法是一种进度规划方法,允许项目团队在任何项目进度路径上设置缓冲,以应对资源限制和项目不确定性。这种方法建立在关键路径法之上,考虑了资源分配、资源优化、资源平衡和活动历时不确定性对关键路径的影响。关键链法引入缓冲和缓冲管理的概念。关键链法增加了作为“非工作进度活动”的持续时间缓冲,用来应对不确定性。放置在关键链末端的缓冲称为项目缓冲,用来保证项目不因关键链的延误而延误。其他缓冲,即接驳缓冲,则放置在非关键链和关键链的接合点,用来保护关键链不受非关键链延误的影响。
4.总时差与自由时差的区别?
答:(1)总时差是在不延误项目工期的前提下,某活动的可自由利用的机动时间。
(2)自由时差影响的是紧后活动的最早开工时间(ES)。
(3)计算公式:
总时差=最迟-最早;
自由时差=紧后活动的最早开工时间(ES)的最小值-本活动的最早完工时间。
5.进度压缩可能会引起关键线路的改变吗?
答:可能会。在进行了进度压缩后,应重新检查关键路径(线),因为压缩后可能会出现新的关键路径。
