电力变压器的配置与选择
1.电力变压器台数的确定
通信电源站应设专用变压器,一般微波站、千线郊外站、分路站、增音站和市话局、县中心以下综合楼大多采用一台变压器来负担全局的所有负荷一生产、生活等用电。对有些局(站),如设有空调且空调容量较大,则所设变压器的台数应视情况作技术经济比较后再确定。由于空调与采暖季节性负荷变化较大,用一台变压器满足最大负荷并不合适,主要是不经济,因此可采用两台变压器,小负荷时一台工作,另一台从供电系统上断开,当夏季采用空调或冬季采暖时,两台变压器同时工作,当一台故障时,另一台保证必要的通信负荷。对长途通信枢纽、万门市话局及无线收发信台、大型局(站),宜安装两台变压器,远期加装第三台变压器。
2.电力变压器容量的确定
变压器供给的负荷应是全局所有的生产用电、生活用电及照明等负荷,在计算变压器最大容量时需考虑以下几个因素:
①了解所安装设备的需要系数和功率因数:
②如有备用设备,则总负荷中不应包括备用设备的容量;
③考虑负荷交错使用的可能,如空调与采暖,以不同季节取最大负荷计算:
④装设两部以上电梯时,一般按一部容量计算,节日照明负荷不统计在内;
⑤考虑所有负荷不同时使用的可能,取不同的同时系数;
⑥选择变压器容量时应考虑低压电器的短路工作条件,单台变压器的容量不宜大于1000kVA。
对于小容量的局(站),一般供电局不要求功率因数补偿,如需补偿时,变压器的视在功率应计算补偿后的功率,其计算公式如下:
柴油发电机组的配置与选择
1.自备发电机组台数的确定

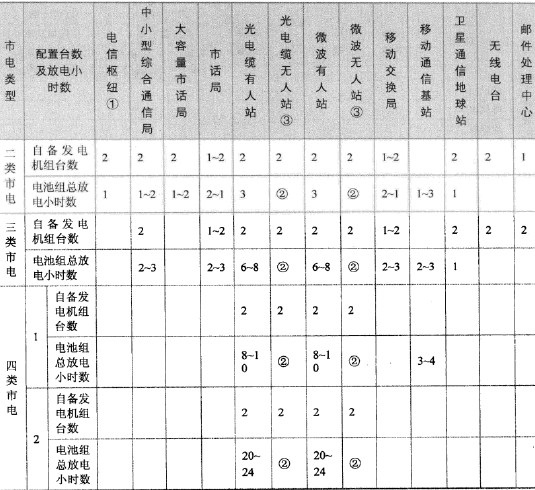

自备发电机组的台数和直流供电系统中蓄电池组的放电小时数,应根据局(站)市电供电类别,按表11-5规定配置。
注:
①包含大型综合通信局。
②无人通信站的电池放电小时数应根据以下因素考思确定。
A.使用无人值守柴油发电机的站。
(a)接到故障信号后应有一定的准备时间(一般不超过lh);
(b)从维护点到无人站的行程时间(按汽车正常行驶速度计算);
(c)故障样除时间(一般不超过3h);
(d)-般夜间不派技术人员检修(最长等待时间不超过12h);
(e)对配备具有延时启动性能的自备发电机组的局(站),延时时间应保证电池放出的容量不超过20%的储备容ft。
B.使用太阳能供电的站,放电小时数按当地连续阴雨夭数计。
③无人站采用无人值守油机发电机时,每站2台:采用太阳电池等新能源时,可视维护条件,多站共用1台.由三类或四类市电供电的移动通信基站、微波和光(电)缆的有人站、多局制的市话局中,可根据实际需要,增配1-2台机动自备发电机组,供临时调度用。
2.自备发电机组容量的确定
①一、二类市电供电的局(站),应按各种直流电源的浮充功率、蓄电池组的充电功率、交流供电的通信设备功率、保证空调功率、保证照明功率及其他必须保证设备的功率等确定。
②三类或四类供电设备的局(站),除按一款各项设备的功率确定外,还应包括部分生活用电设备的功率,四类市电供电的局(站)还应包括全部生活用电设备的功率。
③对交流不间断电源设备供电的自备发电机组,其容量应按不小于交流不间断电源设备总容量的1.5-2倍校核。
④无线电台每台自备发电机组容量,应按设计任务书中提出的保证设备功率确定。无线电台有启闭电报的瞬变负荷时,每台自备发电机组的容量应按大于该类负荷设备总功率的2倍校核。
⑤有异步发电机负载的局(站),自备发电机组的单台容量按不小于异步电动机额定容量的2倍校核。
