摘要:在前面讲述CPM时,我们的计算示例只讲到FS关系的网络图中活动的4个时间的计算公式,这里对FF关系的网络图中的时间计算稍作分析。
4.4 补充知识:FF(Finish-Finish)关系网络图中活动时间的计算
在前面讲述CPM时,我们的计算示例只讲到FS关系的网络图中活动的4个时间的计算公式,这里对FF关系的网络图中的时间计算稍作分析。

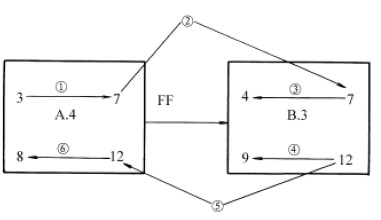

图4-9 含开/完工日期的FF关系网络图
在图4-9中,假定活动A→B,关系为FF,即A结束后B才能结束:
假定ESA=3,则
EFA=ESA+4=3+4=7,EFB=EFA=7,ESB=EFB-3=7-3=4
假定LFB=12,则
LSB=LFB-3=12-3=9,LFA=LFB=12,LSA=LFA-4=12-4=8
