摘要:在系统集成项目管理工程师考试中,项目进度管理考题难度稍大,以下为项目进度管理考情分析。

       在系统集成项目管理工程师考试中,项目进度管理考题难度稍大,其中相关计算公式要重点掌握,以下是希赛网软考网老师根据历年考试真题,总结出来的项目进度管理考情分析,供您参考学习。

       项目进度管理考情分析

       根据历年真题试题与考试大纲分析,对于项目进度管理这部分内容主要是要求考生掌握项目总工期、总时差与自由时差的相关计算,重点掌握制订进度计划与控制进度过程中所涉及的工具、技术。考生应熟练掌握前导图(PDM图)与箭线图,并能根据网络图正确识别关键路径、计算总时差与自由时差;同时还应能根据案例设置的情景,分析如何赶工和快速跟进

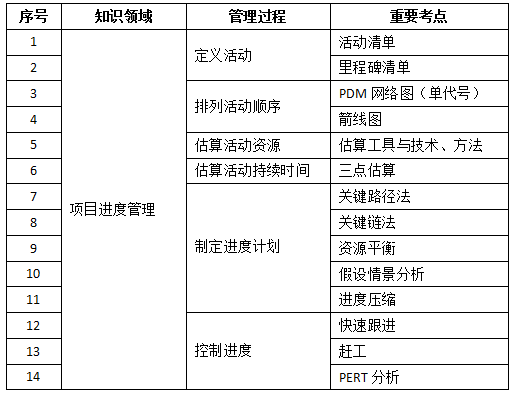

       项目进度管理章节重点


       项目进度管理章节问答

       1.进度管理计划与项目进度计划的区别是?

       答:(1)进度管理计划为如何在整个项目过程中管理进度提供指南和方向,是规划进度管理过程(PMBOK第五版)的输出。进度管理计划中并不包含项目具体的进展、里程碑等与项目工作进度密切相关的内容;进度管理计划只提供项目进度管理的程序和方法指南。

       (2)项目进度计划是制定项目进度计划的输出。被批准的项目进度计划就是项目的进度基准,用来与实际的进度情况对比,以便于考核项目的进度绩效。项目进度计划与项目的具体技术工作密切相关。

       2.进度压缩的最常用两种技术是?各自的特点是?

       答:(1)赶工:一般在关键线路上增加资源,缩短关键路线以缩短进度,要权衡进度和费用,争取以最小的成本来最大限度地压缩进度。

       (2)快速跟进:将原顺序完成的工作并行完成,以缩短进度,其后果是往往造成返工,增加风险。但并非所有串行的活动都可改为并行,应考虑依赖关系(可选择的依赖关系而不是强制性的依赖关系)。

       3.什么是关键链法?

       答:关键链法是一种进度规划方法,允许项目团队在任何项目进度路径上设置缓冲,以应对资源限制和项目不确定性。这种方法建立在关键路径法之上,考虑了资源分配、资源优化、资源平衡和活动历时不确定性对关键路径的影响。关键链法引入缓冲和缓冲管理的概念。关键链法增加了作为“非工作进度活动”的持续时间缓冲,用来应对不确定性。放置在关键链末端的缓冲称为项目缓冲,用来保证项目不因关键链的延误而延误。其他缓冲,即接驳缓冲,则放置在非关键链和关键链的接合点,用来保护关键链不受非关键链延误的影响。


       4.总时差与自由时差的区别?

       答:(1)总时差是在不延误项目工期的前提下,某活动的可自由利用的机动时间。

       (2)自由时差影响的是紧后活动的最早开工时间(ES)。

       (3)计算公式:总时差=最迟-最早;自由时差=紧后活动的最早开工时间(ES)的最小值-本活动的最早完工时间。

       5.进度压缩可能会引起关键线路的改变吗?

       答:可能会。在进行了进度压缩后,应重新检查关键路径(线),因为压缩后可能会出现新的关键路径。


       返回目录:系统集成项目管理工程师备考知识点精讲之项目管理


       相关推荐:

       集成备考知识点精讲之项目范围管理考情分析

       系统集成项目管理工程师考试辅导教材

       系统集成项目管理工程师考试培训视频教程

更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

软考备考资料免费领取

去领取
