2018年一建通信与广电考前模拟题(案例三)

通信与广电工程 责任编辑:刘雄才 2018-09-06

摘要:距离2018年一建考试越来越近,希赛网一级建造师频道为大家分享2018年一建通信与广电考前模拟题(案例三)。

2018年一建通信与广电考前模拟题(案例三)

想要获取答案,请参加9月8日一建通信与广电模拟题讲解公开课 点此预约

【背景资料】

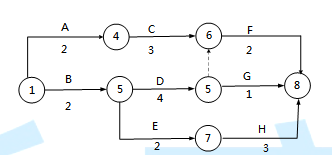

某通信类工程项目施工合同于2015年12月签订,约定的合同工期为20个月,2016年1月开始正式施工,承包人按合同工期要求编制了工程施工进度计划的网络图(持续时间单位:月),并经专业监理工程师审核批准。


该项目的各项工作均按最早开始时间安排,且各工作每月所完成的工程量相等。各工作的计划工程量和实际工程量见表1。工作D、E、F的实际工作持续时间与计划工作持续时间相同。


合同约定,工程辅材综合单价为1000元/m,按月结算。结算价按项目所在地辅材工程价格指数进行调整,项目实施期间各月的辅材价格指数见表2:


施工期间,由于发包人原因使工作H的开始时间比计划的开始时间推迟1个月,并由于工作H工作量的增加使该工作的工作持续时间延长了1个月。

最终项目按计划完成,并向建设单位提交了工程价款结算。

【问题】

(1)请按施工进度计划编制资金使用计划编制资金使用计划(即计算每月BCWS、BCWP和ACWP),并简要写出其步骤;

(2)计算工作H各月的BCWP和ACWP;

(3)列式计算8月末的CV和SV;

(4)从效率、进度、投入三方面分别评价第8月末时项目整体的情况并制定纠偏措施。

(5)请简述工程价款结算的基本原则。

冲刺试题>2018年一级建造师考前冲刺试题及答案汇总

考试题库>在线模考_历年真题_在线估分

2018年真题>2018年一级建造师真题及答案

考前冲刺:2018一建考前冲刺班开班了,考前突破备考,先到先学!  点此了解>>

想知道一建报名时间、考试大纲、新版教材、免费直播等考试资讯?点此订阅>>

更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

一级建造师备考资料免费领取

去领取

专注在线职业教育23年

项目管理

信息系统项目管理师

厂商认证

信息系统项目管理师

信息系统项目管理师
