2018年一建通信与广电考前模拟题(案例四)

通信与广电工程 责任编辑:刘雄才 2018-09-06

摘要:距离2018年一建考试越来越近,希赛网一级建造师频道为大家分享2018年一建通信与广电考前模拟题(案例四)。

2018年一建通信与广电考前模拟题(案例四)

想要获取答案,请参加9月8日一建通信与广电模拟题讲解公开课 点此预约

【背景资料】

某施工单位承接了某省LTE交换设备安装工程,工程的主要设备由业主采购,设备已运抵施工现场。其他辅材由施工单位采购,合同工期60天,并约定提前一天奖励5万元人民币,延迟一天罚款5万元人民币。

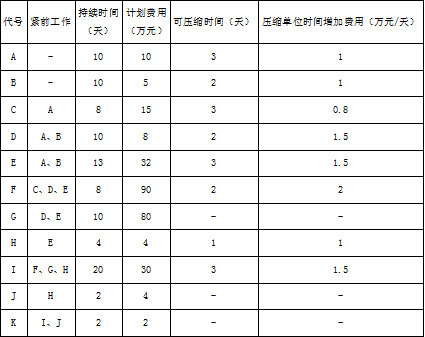

安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了交换设备工程的施工方案、进度计划(见图4-1)、劳动力计划和计划费用。项目部施工准备工作用去了5天。当正式施工时,因业主要求需提前入网,业主要求交换工程提前5天竣工。项目部按工作持续时间及计划费用( 见表4-1)分析,在关键工作上,以最小的赶工增加费用,在I工作前赶出5天。


进入试验调整I工作时,发现有2台交换设备因施工中保管不当受潮,干燥处理用去3天,并增加费用3万元,项目部又赶工3天。交换设备工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全,准备归挡。

工程完成后项目部对工程进行了工程回访。

【问题】

(1)项目部在哪几项工作赶工了?并分别列出其赶工天数和费用。

(2)原计划施工费用多少?赶工后实际施工费用多少?

(3)LTE核心网设备工程初验的项目有哪些?

(4)简述竣工资料的内容要求及编制竣工测试记录的内容的原则。

(5)简述通信工程中回访的种类及其相关参加人员和回访时间。

冲刺试题>2018年一级建造师考前冲刺试题及答案汇总

考试题库>在线模考_历年真题_在线估分

2018年真题>2018年一级建造师真题及答案

考前冲刺:2018一建考前冲刺班开班了,考前突破备考,先到先学!  点此了解>>

想知道一建报名时间、考试大纲、新版教材、免费直播等考试资讯?点此订阅>>

更多资料
更多课程
更多真题
温馨提示:因考试政策、内容不断变化与调整,本网站提供的以上信息仅供参考,如有异议,请考生以权威部门公布的内容为准!

一级建造师备考资料免费领取

去领取

专注在线职业教育23年

项目管理

信息系统项目管理师

厂商认证

信息系统项目管理师

信息系统项目管理师
